长输油气管道大开挖与定向钻施工优劣性分析
发布日期:2022-08-10 浏览量:2190
长输油气管道建设点多面广、地形复杂多变,对施工方案的选择,不仅需要考虑施工难易程度,更涉及征地赔付以及管道运营维护便利等多方面影响。本文重点针对一些地形高差起伏较大,外协赔付环境复杂的特殊地段,对比定向钻以及大开挖施工在施工投资、工期控制、外协赔付、后期维护投资等多方面的优劣性,最终提供一个经济效益最佳方案。
大开挖与定向钻方案介绍
大开挖穿越
大开挖穿越是传统的管道施工技术,主要包括以下方式:全开挖、分部位开挖、分层开挖和分段开挖等。大开挖敷设穿越方式技术成熟,造价低,应用广泛。但是大开挖敷设穿越方式由于埋深浅,容易受到雨水冲刷、其它挖掘作业等的破坏;因为采用挖掘机作业,施工时受限于作业带宽度、地形高差变化、地下障碍物、恶劣天气影响,在选用时应该充分考虑。
定向钻穿越
定向钻施工技术是由定向钻机进行钻孔、扩孔、清孔等过程后进行管道回拖,并完成管道安装的施工技术。该技术可不开挖地表,绕过地下障碍,穿越公路、河湖等快速铺设地下管线。定向钻穿越具有管道埋深足,不受普通挖掘影响;管道稳定;施工时受恶劣天气影响小;对地面构筑物没有干扰以及环境影响小的优点,是一种经济实用、安全的穿越方式,但应具备以下条件:
(1)地址条件符合,须有稳定的地层,如粘土、粉沙土、泥流层,一般风化岩,含少量砾石地层等;含沙量大的土层,对于泥浆的配置要求较高,且不能停滞时间较长,拖管不能进行多接一,容易造成“抱钻杆”卡钻;如果地勘时发现溶洞、地下河等严重性漏失地层,或卵石层等无法成孔的地层,应避免选用此工艺。
(2)定向钻穿越两侧具有足够的场地,一侧布置钻机、泥浆池、蓄水池、材料堆放的场地;另一侧具有足够的管道预制组装、回拖场地。
工程实例

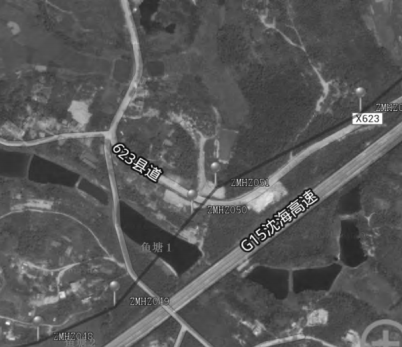

广西液化天然气(LNG)项目输气管道工程粤西支线8标段有两处特殊地段,ZMHZ048-ZMHZ052 段,750m,详细情况如下:

地质条件:连续经过两个大鱼塘及两条水泥路,且夹在高速公路与民用建筑中间,地形高差较大。穿越段上覆盖层为第四系残坡积层粉质黏土,厚度1.10~3.40m;中段为加里东期早古生代全风化混合岩化花岗岩,层顶埋深0~3.40m,底界标高4.90~21.80m,厚度13.20~23.60m;下段为加里东期早古生代强风化混合岩化花岗岩层顶埋深14.70~37.00m,底界标高5.40~11.40m,厚度3.00~4.80m。
外协环境:由于临近的高速公路施工时,出现了作业带外占压的现象,鱼塘承包户对于管道施工极其反对,初步协调要求赔付135万元。
ZMHZ050-ZMHZ051段:穿越一片树林,该户主因土地使用面积、缴纳费用等问题已多次与上场村政府协商未果,对方提出管道如果经过其承包的树林,必须让政府同意其提出的要求,并赔偿他的损失,政府部门拒绝接受。
ZMHZ051-052段:穿越一片树林,为两村交界处,存在地界纠纷,村民要求政府划清村界后,才允许管道施工。
ZMHZ048ZMHZ052段方案比选

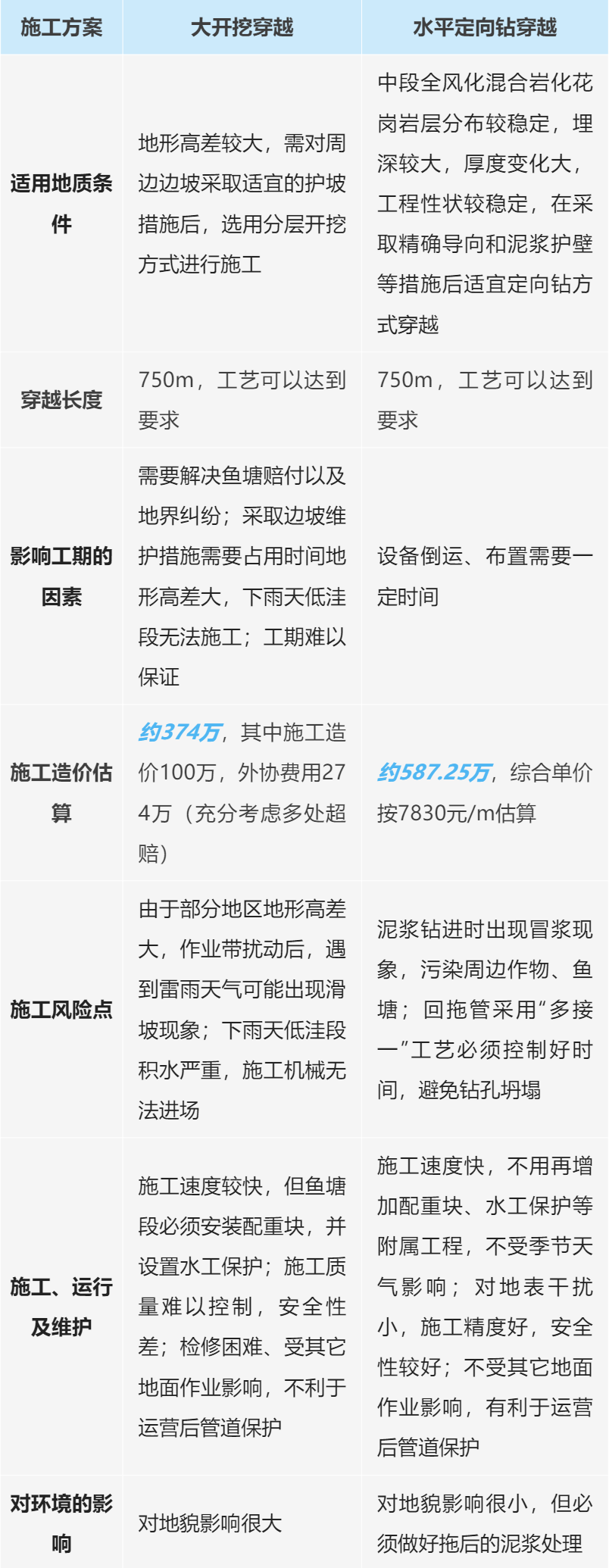

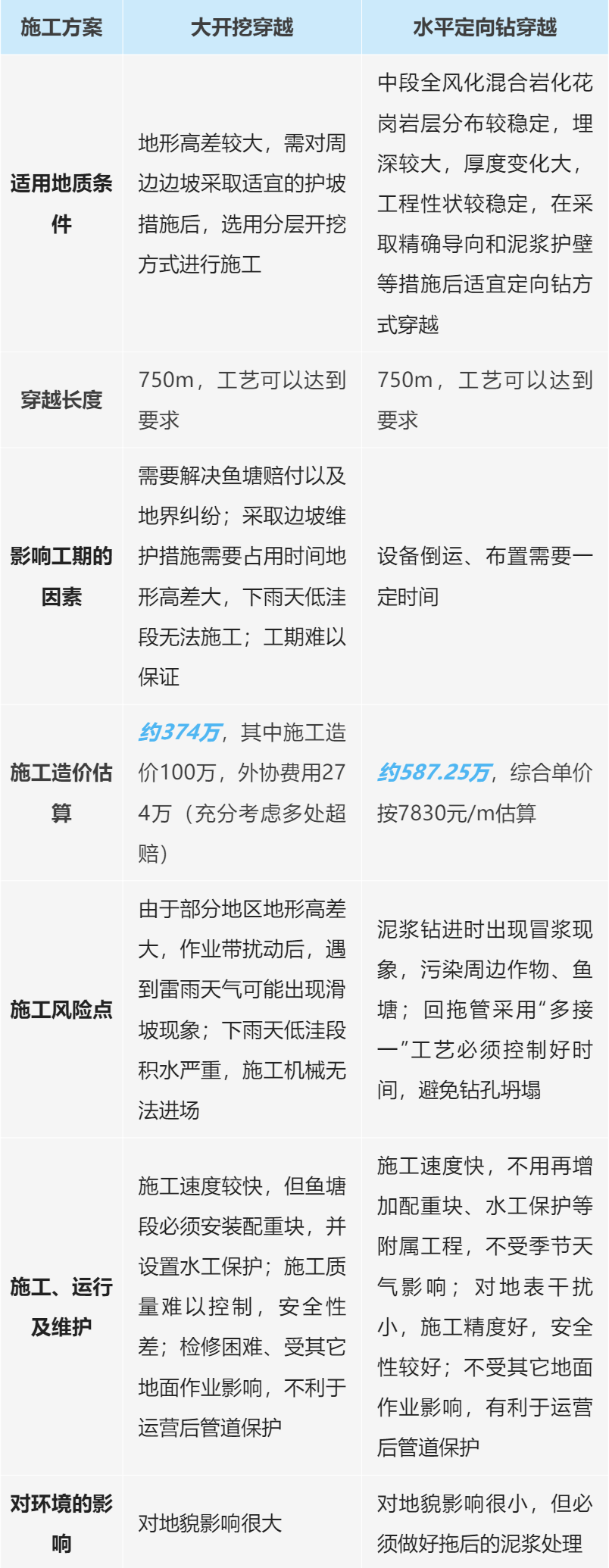

方案确定:广西液化天然气(LNG)项目输气管道工程属国有投资性质,工期紧、任务重,早日建成投产对公司效益提升显著,且公司采用建管一体模式,运营维护期的管道保护工作是重点关注项目之一。综合考察论证,选择施工造价略高,但工期有保障,安全性好,有利于运营后管道保护工作的水平定向钻穿越方案,最终用时46d顺利完成该段线路施工。
结论
因方案优化节省工期45d,粤西支线设计输量23.47亿m³/年,华南地区天然气价格取2.013元/立方,预计产生效益5.91亿元。长输油气管道定向钻穿越的综合效益高于大开挖施工,在管道建设过程当中,如果遇到地形较为复杂、外协施工难度大以及生态敏感地区,建议先组织勘察单位进行地质勘探,在地质条件合格的条件下,优先选用水平定向钻穿越。
