暴雨一来污水倒灌,英国同行用非开挖解了这道题
发布日期:2026-09-21 浏览量:852
英国北约克郡 Brawby 村,合流制管网一遇暴雨就溢流,污水甚至倒灌进村道。约克郡水务干脆新建一条雨水干管,把雨水直接送进河道、绕开污水处理厂,全程用沉井+螺旋钻进+水平定向钻在井下作业。中途还撞上地勘没识别的承压含水层,沉井从 2 座加到 6 座。
暴雨天,村里街道上冒出来的不是雨水,是污水。
这个雨污分流没做到位的老毛病,英国北约克郡的 Brawby 村扛了很多年:合流制管网一遇暴雨就顶不住,污水溢流进环境,极端工况下直接倒灌进村道。国内跑过雨污分流改造的同行看到这儿,大概都会点头——这病太熟了。
后来约克郡水务(Yorkshire Water)给的方案看着挺「笨」:不修池子、不加设备,另起一条雨水干管,把雨水从合流系统里直接摘出去。整个工程几乎都在地下完成,地面只留几个井盖。
这篇文章让我们来看看应该怎么干、工法怎么选、施工中踩了什么坑。
Brawby 是个小村子,坐在塞文河(River Seven)边上的平地上,靠一道 1940 年代修的防洪堤护着。村里的公路排水,历史上全部接进一套合流制管网,送到一座小型污水处理厂。厂子小,来水一大就超负荷,处理不完的混合水直接排进环境。
麻烦还不止一层。厂子的受纳水体是一条长期没人维护的排水沟,靠一个拍门跟塞文河相通。河水一涨,拍门顶住,沟里的水排不出去,出水口就开始满溢。极端情况就是开头那一幕:污水顺着管道往回顶,倒灌进村道。
再加上人口和住房增长,雨水径流逐年变大,等于往已经装满的杯子里继续倒水。
这类问题专业上叫合流制溢流(CSO),国内不少老城区、老乡镇一样有。区别在于,英国那边有硬性监管压力——约克郡水务专门立了个「暴雨溢流削减计划」,Brawby 被列为溢流高发站点,必须治。
治理合流制溢流,行业里基本就是这三条路线:调蓄、截流、分流。
调蓄是建池子,暴雨先把水存起来,等处理能力缓过来了再慢慢送进厂;截流是设截流井,把合流水截住送往厂里或调蓄设施。
这两条的共同逻辑是:承认合流制改不动,就在半路做文章。
Brawby 走的是第三条,也是最彻底的:源头削减——不让雨水进合流管。
三条路线没有绝对好坏,只有适配。Brawby 敢选第三条,靠两个前提:村子尺度小、管网简单;河就在旁边,排口近。换成大城市中心区,光一个管位就够吵半年。
这条雨水管怎么走:五步到河
方案定下来,系统其实很简单。建成后,水是这样走的:
雨水经公路雨水口收集,汇进新建的雨水管网;
各股水流汇入一条主管,先过道路下方的隔油池(petrol interceptor),把油类和泥沙截掉;
雨水排进污水处理厂用地内一座 5 m 深的泵站;
两台水泵把水经压力管道送到防洪堤里的排放井;

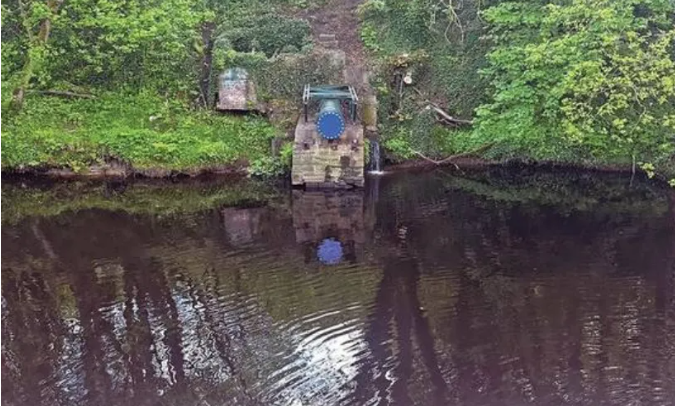

从排放井经拍门,重力自流进塞文河。
两个细节值得留意。
一是隔油池。雨水直排河道,最容易被质疑的就是「雨水脏不脏」。道路雨水带着油膜、轮胎屑、泥沙,直接入河是给自己找麻烦——加一道隔油池,排放才说得过去。
二是排放井放在防洪堤里。不新开排口,借既有堤防做出水口,末端用拍门控制,河水高的时候不倒灌。这一步同时也把审批难度顶了上去,后面会说。
还有个绕不开的现实:Brawby 地势太平,属于皮克林谷地(Vale of Pickering)典型地貌,地面几乎没有落差,必须上泵站。想靠重力自流解决,这个地形不答应。

这个项目最有意思的,是它把非开挖工法用成了一套组合。

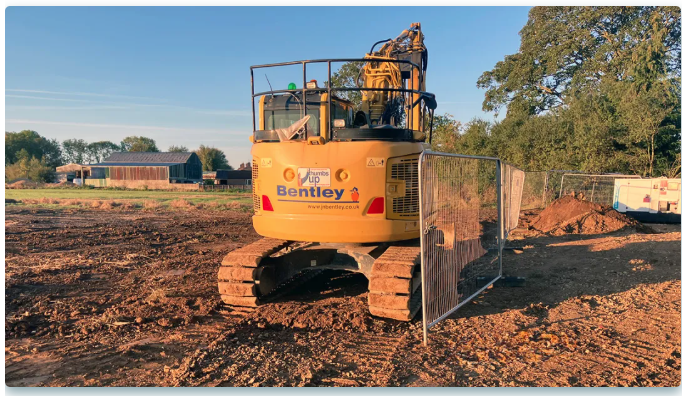

村子道路本就窄,居民进进出出都在那儿,全线开槽意味着路面挖开一遍、居民堵上半年。所以它的做法是:能用地下手段的,就不动地面。

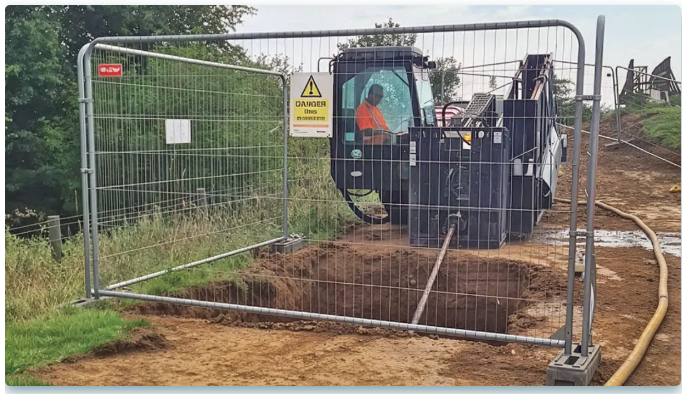

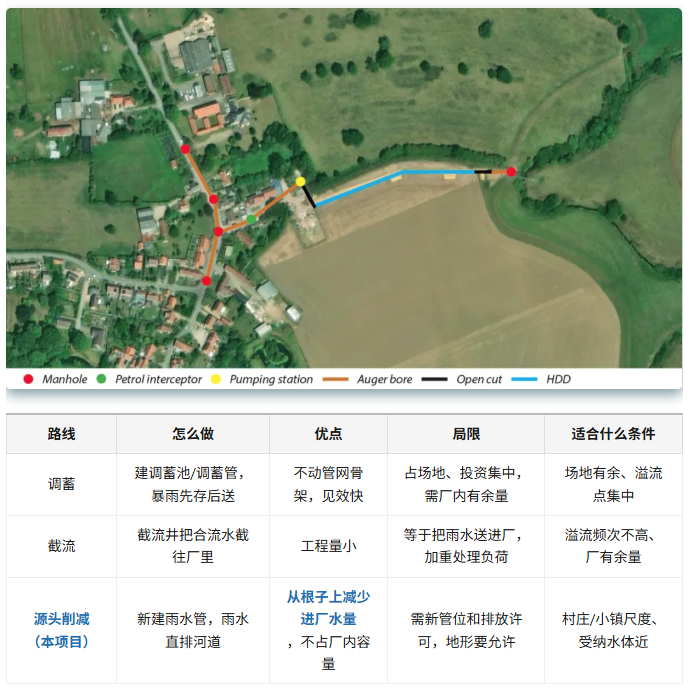

总平面布置图上能看得清楚:主管以螺旋钻进为主,压力管道走 HDD,进出厂区的短段开槽,节点全部落成沉井或检查井。
有个细节老刘觉得最值得抄:承包商早期介入后,提议把其中一座竖井扩大,让它同时兼作螺旋钻进的始发井。原本要单独做临时始发坑,这一合并直接省掉。

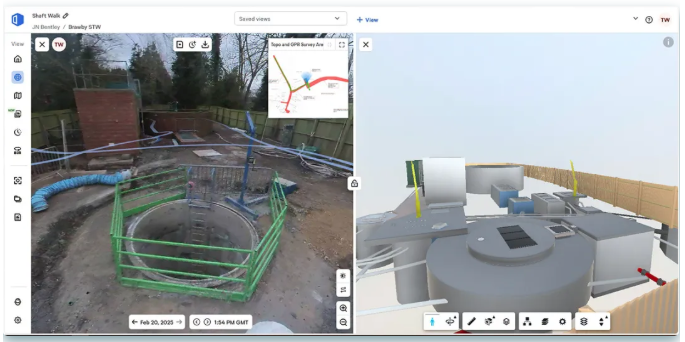

施工中,现场影像和 BIM 模型做了三维比对,进度、位置、埋深都对得上再走下一步。这种「边干边核」,在埋地工程里比事后验收靠谱得多。
施工中途的意外:地勘没说的承压水
真正让这个项目变复杂的,是地下水。
按地勘报告,水位没那么高。实际一开挖,水位比报告高出一大截。设计团队回头复核钻孔记录,才判定 Brawby 地下存在承压(自流)含水层——直白说,地下水带着压力往上顶,挖穿隔水层,水就自己冒上来。

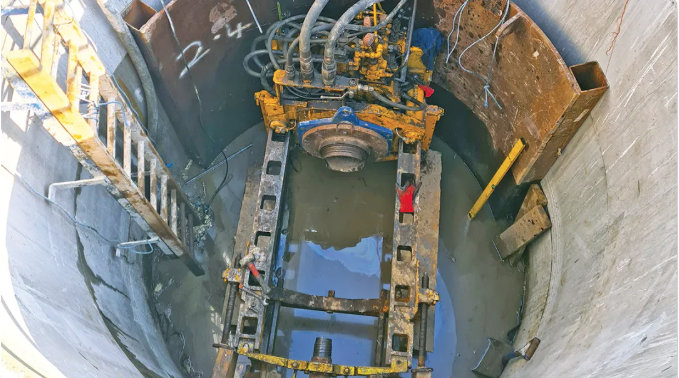

原来的施工方法当场就不成立了:坑里全是水,常规开挖根本站不住。

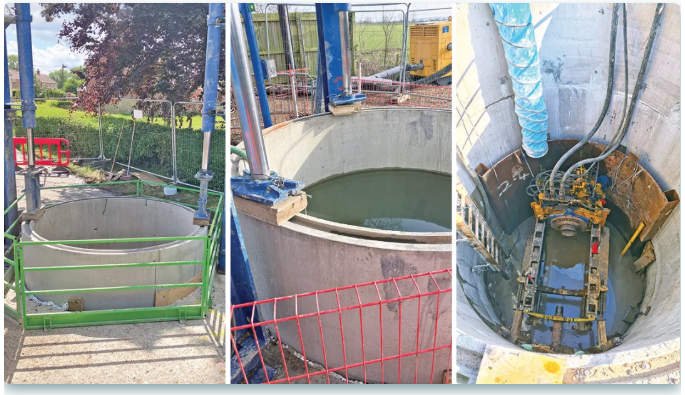

这种情况下,很多项目会选择「硬扛」——降水、支护、加措施,把原方案保下来。Brawby 走了另一条路:改方法。MMB 和 HB Tunnelling 一起,把方案改成「所有检查井都做沉井,井与井之间全部螺旋钻进」,等于把整条管线从「开槽+局部井下作业」彻底改成「全程井下作业」。
代价是工程量翻着涨:沉井从 2 座增加到 6 座,螺旋钻进长度从 75 m 增加到 225 m。
工期没变,因为监管节点卡死了——这是 Ofwat AMP7 监管期内的任务,2025 年 3 月前必须达到「受益性完工」(beneficial completion)。设计 2024 年 10 月启动,土建设计在启动后 8 周提交,机电仪控(MEICA)设计再晚两个月提交,两项都是一次性获批。设计施工的协同节奏,本身就是这个项目能扛住变更的底气。
工程量变了,工艺上还冒出一个更细的问题。
螺旋钻进的常规做法是:切削头顶在前面,后面跟着薄壁钢套管形成临时隧道;管子顶完,在套管内安装陶土顶管,到接收井再把钢套管拔出来,留下承插式管道。
问题来了:螺旋钻进不设常规管道基础。没有管基托着,松散砂层里管道稍有位移,接头就可能渗漏。
Brawby 的解法很干脆:钢套管不拔了,在始发坑里逐节焊接成一条连续钢管,原地保留,直接当永久排水管用。
这个改动看着简单,要过两关:结构上,钢套管原本只是临时支护构件,现在要按永久管道受力重新算;耐久上,钢管埋在地下要走 100 年设计使用年限,防腐必须专门复核——项目请了专业腐蚀专业团队做评估,确认满足要求才落地。
这里要提醒一句:这是「就地质量身定做」的做法,不是通用解。国内顶管多用钢筋混凝土顶管、钢管或玻璃钢夹砂管,管体本身承压,常规做法不依赖「套管原位保留」。照搬之前先问三个问题:管基形式是什么?地层会不会位移?管材耐久年限够不够?
一是穿越防洪堤的许可要早启动。 排放井要穿过 1940 年代的老堤防,需要洪水风险活动许可(FRAP)。英国这套审批通常周期很长,这个项目能按期拿到,靠的是它跟环境署(EA)在废弃物与水质上的目标一致,加上沟通前置。国内同理,穿越堤防要办河道管理范围内建设项目审批、做防洪影响评价——这事得摆在开工前的第一档,别等图纸出完才想起来。
二是路面恢复要跟主管部门合着做。 施工后期,MMB 跟地方公路部门协调,发现村道本已排进重铺计划,于是按约定范围只恢复受施工影响的部分,避免重复施工,给地方政府省下约 280 m 的路面重铺量。操作不复杂,前提是提前打招呼。
三是居民误判要主动澄清。 施工中设计和方法多次调整,居民看到现场变化,产生了「工程是不是停了」的印象。MMB 的做法是在村礼堂办社区开放日,把变更讲清楚。现场工人后来常收到居民送来的蛋糕——这种关系不是靠运气。
四是安全体系要能落到班组。 这个项目施工约一年,2025 年 11 月完工,拿到 100% 的「完美日」(Perfect Days):全程无人员伤害、无工时损失事故、无环境损害、无危险事件、无未遂事件、无地下管线损伤。支撑它的是安全、健康、环境与质量(SHEQ)团队每两周一次现场巡查,加上设计初期就与业主一起做的 HAZOP 和通道、吊装、维护评审——风险在设计阶段消掉,而不是等开工了再喊口号。
五是效果别急着下结论。 受降雨年际变化影响,项目方很克制地表示:现在还不能量化溢流削减的全部效果,目前能确认的是居民反馈内涝明显减轻。这种「数据没到就不吹」的态度,比任何宣传都让人信服。
搬回国内:哪几条能用,哪几条不能照搬
先说能用的。
分流优先的判断逻辑。 国内合流制溢流治理通行「源头减排+过程控制+末端治理」三段式,Brawby 相当于把前两段合并——不建调蓄、不做截流,直接分流。这条路在国内同样成立,条件是村庄或小镇尺度、受纳水体近、有管位可走。城市中心区很难,城郊和乡镇项目值得评估。
「沉井兼作始发井」的合并思路。 沉井既是永久检查井,又是顶管始发工作井,省掉一次性临时工程。国内市政管网改造同样适用,尤其在道路窄、不让开挖的老城区。
「变更即设计」的应对方式。 承压含水层没被地勘识别,是典型的变更诱因。Brawby 的处理不是加措施硬扛,而是改工法、重排工程量、保工期。国内能不能做到,取决于设计施工是否一体化、变更审批链条够不够短。
再说不能照搬的。
钢套管原位保留作永久管,前提是无常规管基+砂层位移风险+管材耐久可验证,属于特定地质条件下的定制方案,不能当普适工法。
监管节点驱动的加速节奏,背后是英国 Ofwat 的 AMP 周期和刚性考核,国内没有完全对应的机制,照抄时间表没意义。
最后是背景差异:因资料有限,这里只对比工艺与组织逻辑,不做造价对比——这类数据缺失时不谈剂量,只谈疗效的,是我们这行最容易翻车的地方。
