水平定向钻和顶管,到底谁更省钱?
发布日期:2026-09-16 浏览量:941
一、三道门槛
1. 管径。

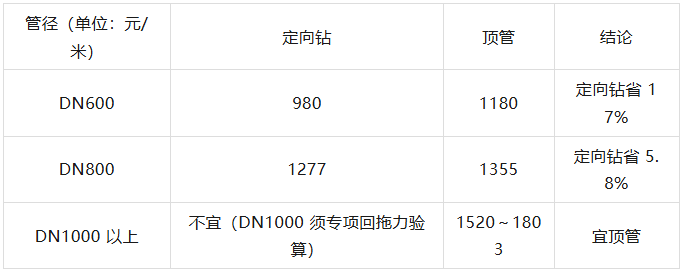

定向钻受回拖力与设备吨位限制,管径越大越不经济。
超过可用管径后,优化空间集中在工作坑形式:DN1200 简易坑与钢板桩坑差价达38%。
2. 管道功能。

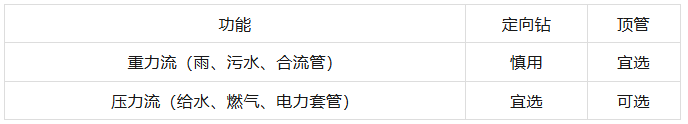

排水工程中具决定性,却最常被忽略。
2.1 坡度精度。
重力流设计坡度 i=1‰~3‰,DN800 每 30 米高差仅 30~90 毫米;定向钻标高控制精度在数十毫米量级,回拖回弹与孔壁塌落不可完全消除。顶管可逐节测控、实测复核。
2.2 检查井无法随管成型。
GB 50014-2021:DN700~1000 直线段最大间距 100m。顶管可分段,工作井与接收井可兼作检查井;定向钻一次性连续回拖、中间无开口,如需设井只能事后开挖做骑马井,或拆成多段使固定成本重复发生。
2.3 顶管的天然加成。
工作井、接收井可与检查井合一,一份投入两用。
3. 场地形态。

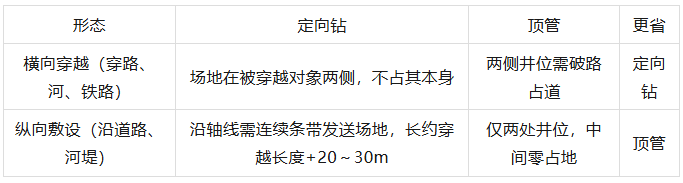

市政管网以纵向敷设为主,此时定向钻的场地协调难度高于顶管——与直觉相反,容易误判。
二、基准工况下的两组数据
条件:DN800、100米、埋深5米、三类土、无地下水;井净空5.6×2.8×5.5m;综合取费 12%,未计税。

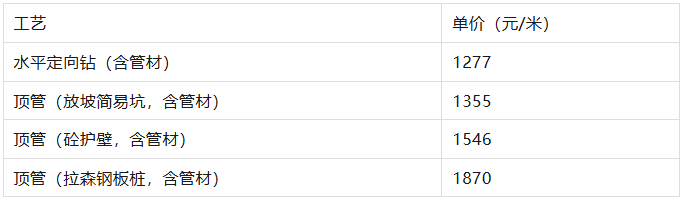

100米定向钻省5.8%;若需钢板桩,优势扩至31.7%。同一顶管工艺仅换坑型,高低相差38%——坑型是顶管造价的敏感点。放坡简易坑在城市道路下基本不可行,建成区基准取1546~1870元/米。
口径一:管材已内嵌于报价。
两种工艺"允许用什么管"并不相同。
定向钻受回拖工艺约束,只能用可回拖的钢管类管材;顶管在重力流下可用钢筋砼顶管,压力流下则须改钢管。上表报价即按各自常规管材(定向钻钢管、顶管钢筋砼管)给出,一旦改变管材品种,需重新询价,不能沿用同一组综合价。
含管综合价的差距里,已经包含了管材价差。 同为 DN800,顶管靠钢筋砼管取得成本优势,这是工艺给的,不是施工费省出来的。
工艺的选择有时不在施工费,而在"这个工艺允许我用什么管材"。
口径二:井费。
顶管的井是工艺必需构成,应计入,否则两工艺不同口径。但两点需同时成立:一是定向钻并非没有固定投入——钻机场地、出土点场地、设备进出场、条带发送场地都属此类,差别只在形态与量级,顶管是两处深基坑,定向钻是两处浅场地加一条长条带;二是顶管井若兼作检查井,属检查井功能的部分应予剥离,否则顶管被高估、拐点被人为右推,结论偏向"短距离一律用定向钻"。
三、长度:拐点不是常数
(下表同为含管综合价口径)
两线在约 115 米处交叉。但拐点首先由坑型决定:简易坑115、砼护壁147、钢板桩204米。坑越贵,顶管需越长距离摊薄。
先定坑型,再算长度,最后选工艺。
四、成本结构

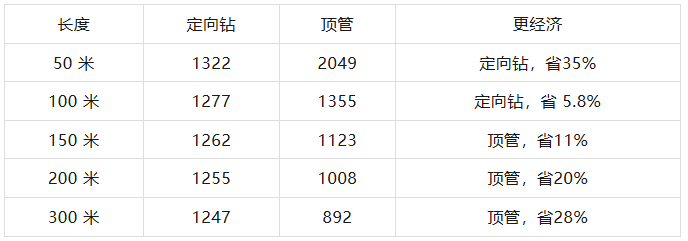

定向钻是线性成本,无规模效应:50米1322元/米与300米1247元/米基本持平(降5.7%)——含管口径下管材按延米计入,摊薄效应更弱,曲线更平。
顶管是固定成本+线性成本:两处井的固定投入在 50 米内摊到2049元/米的高位,拉长到300米即降至892元/米(降56%)。

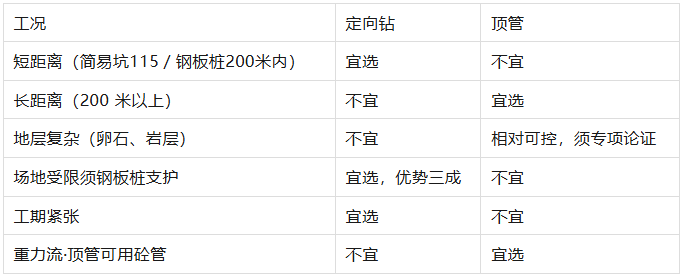

五、工艺比选速查表

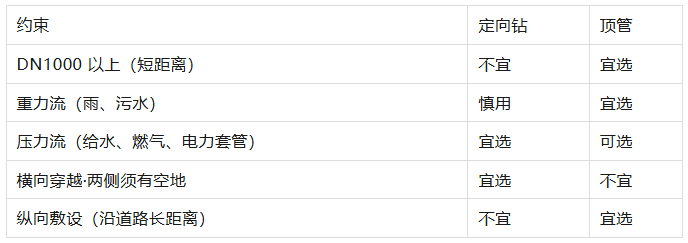

先看能不能用:
先用硬门槛排除不可行的,再用数据排序可行的。数据应基于项目实际测算,而非引用既有结论。非开挖没有"更便宜"的工艺,只有"更匹配"的工艺。
