《城市更新常见手法》第7篇:管网与设备更新——局部修复、系统改造和分段施工怎么选
发布日期:2026-09-11 浏览量:1197
路面反复开挖、排水改了还堵、设备换了仍不好用,问题常出在改造范围和接口上。本篇结合管道、供水、设备间与施工分段,讲清几类常用做法怎样选择、怎样衔接。
老社区准备翻修道路,同时发现地下排水管有破损、部分楼栋供水不稳,沿街店铺还要增加用电。这样的项目,第一张图适合画地下管线和设备接口,铺装颜色可以稍后确定。
基础设施更新包含不同强度的动作:能修的部位局部修,失去使用条件的管段更换,服务范围或负荷变化较大的系统再研究整体调整。下面把这些动作分开看。
一、管道修复:局部处理、连续内衬与换管怎样选
同一条排水管,有的只是接口渗漏,有的连续开裂,还有的已经变形、塌陷。三种情况即使都表现为路面积水,也不应直接套同一张工程量清单。
先把病害落到具体管段
把检查井编号、管道走向和检测结果叠到一张图上。标出问题是在一个接头、一小段,还是连续多段;同时检查坡向、上下游水位和支管接入。只有找到了故障位置,才能判断“修哪里”。
局部缺陷、主体条件尚可的管道,可以研究点状修复;管壁连续劣化、但原有线位与断面仍适用时,可比较内衬等非开挖修复;塌陷、严重变形或需要调整线位、坡度时,则要考虑换管、重建等处理。

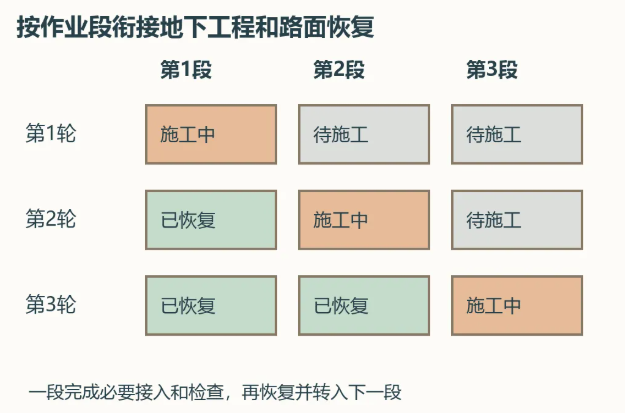

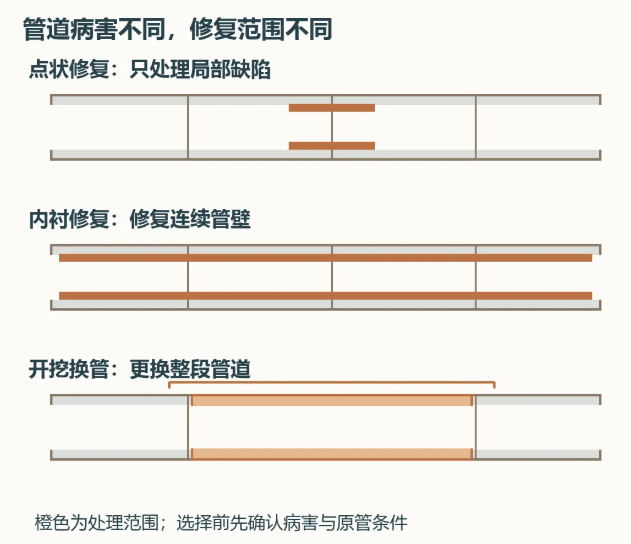

图1|三种动作改变的范围不同:接头、管壁内侧、整段管道。
非开挖的价值在于减少地面扰动,但它有适用条件。 内衬占用部分过水断面,支管开口要恢复,管道清理、施工空间和临时排水也要安排。原管已经塌了,或者问题来自不合适的坡度,就不能只靠“里面再套一层”解决。
街面刚完成铺装、周边商户需要营业时,可以把地面恢复和交通影响一并列入比较。只比较修复单价,容易忽略反复开挖和停业带来的代价。
把“管坏了”和“排不出去”分开处理
同一个积水点,可能同时存在两类问题:管道本身有破损,水力条件也不合适。修好管壁可以减少渗漏,却未必改变下游水位、管道坡度和汇水范围。调查记录里应把结构状况与排水表现分开,避免用一种修复手法承包所有问题。
例如两口检查井之间发现一个接口缺陷,其他部位与排水条件尚可,可以进一步比较局部修复;如果沿线多处管壁劣化,则要比较连续修复与更换;如果雨天井内水位受下游影响持续抬高,即使管道完好,也需继续核查下游出路。此时扩大本段管径,不一定能够消除积水。

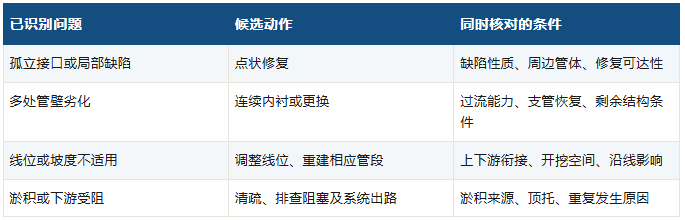

工程清单可以从检测结论逐项生成:
这些动作可能组合。一段采用非开挖修复,个别井口或特殊节点开挖处理,并不矛盾。比较应落到每个部位,不必为了采购名称统一,把整条街强行规定成一种工法。
修复方案还要画出施工条件
非开挖也需要作业空间。检查井周围设备怎么摆,材料怎样进入,施工期间来水怎样安排,沿线支管如何处理,都影响这条路线能否实施。开挖方案则要同时表达沟槽位置、临时通道和恢复范围,尤其注意商户入口与居民出入口。
检查完成后,把处理前后的影像、管段编号和支管恢复情况对应保存。若原来反复积水,还应结合可比降雨与下游状态观察运行,不能仅用管壁影像漂亮来证明排水问题已经解决。
二、雨污分流:从建筑出口接对,避免只换路下主管
道路下新建了雨水管和污水管,分流还没有结束。建筑的厨房、卫生间排水接到哪里,屋面落水管从哪里出来,院落雨水如何进入系统,都要逐一对应。
可以从一栋楼向外核查:先辨认排水来源,再确认出户管,接着检查小区支管,最后接到道路主管。图上给雨水与污水使用不同颜色,交叉点、旧接入口和不明管段单独标出。

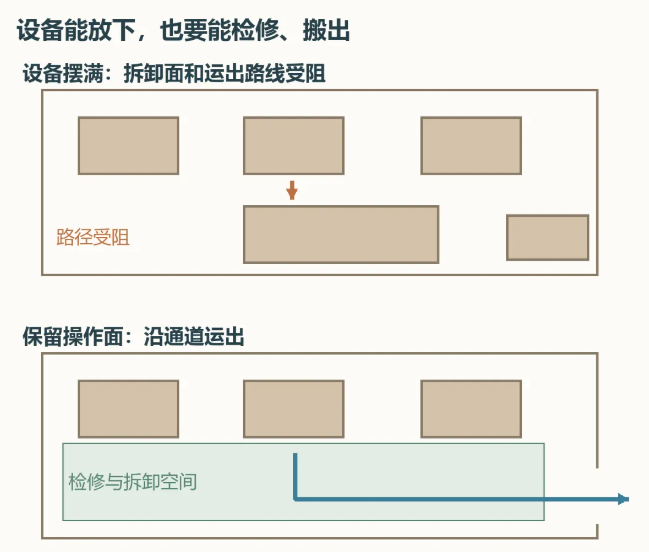

图2|主管分开以后,还要把建筑和院落的支线接对。
容易遗漏的是沿街商铺。旧店换成餐饮,新增加的清洗排水可能沿用就近管道;屋面落水管也可能被后期改接。判断依据应是实际水源与接线,不能只看井盖写了什么。
改造清单可以按接点列:哪处错接需要断开,哪条支管需要新接,哪口井需要调整,哪段旧管退出使用。施工后对照检查实际流向,并在竣工图上留下变化。这样以后再有投诉,能找到当时动过的具体位置。
有些地方受场地和既有系统限制,不能一次完成全部分流。可以分区推进,但每一期的水都要有明确去向;不能把“暂时接入”留成无人管理的永久混接。
一栋沿街楼,按三类来水逐一接线
可以把屋面落水、生活污水和院落地表径流分别画出来。屋面落水追到实际出口,厨房和卫生间追到出户管,院落则结合坡向查找雨水口。先把来源分清,再判断接到哪套系统;一根管子涂成蓝色,不会自动改变里面的水。
容易混淆的点位应单独编号。例如R1为屋面落水出口,S1为生活污水出户口,J1为不明旧井。记录中可以写“R1去向已核实,S1需要改接,J1待检查”,而不是把整栋楼直接涂成“已完成分流”。核查工作由专业人员通过适合现场条件的检测完成,不凭一次目测确定长期水质与去向。
改接节点还要检查标高和空间。目标管线在附近,不代表出户水能顺利接过去;绕行过长、与其他管线冲突、穿越地下空间,都可能改变方案。新旧管线在图上交叉时,明确是相互连接还是不同高度通过,避免施工人员把示意交叉理解成接入。
用接点台账守住后续变化
接点记录可以保留“来源、原去向、新去向、现场照片、检查结果、维护责任”。对商铺尤其有用:新租户调整厨房或清洗区时,能够查到允许使用的接入位置,而不必重新凭距离找最近的井。
施工中临时保留的连接要写明恢复条件与完成节点。若本期只处理一侧建筑,另一侧仍未核清,应在竣工记录中明示范围,避免后续管理误以为整条街已经全部完成。把雨污分流做成能继续维护的接线记录,才有助于减少反复错接。
三、供水改造:先分清供给不足,还是中间环节受阻
高楼层水小,未必需要把道路下的供水管全部换大。市政接入、阀门、二次供水设备、楼内立管,任何一段异常都可能在末端表现为水压不足。
沿供水路径安排检测点
先记录问题发生在哪些楼栋、楼层和时段,再沿接入、泵房、楼栋入口与末端核查。同一时段的上游与下游数据应对照着看,避免上午测一处、深夜测另一处后直接比较。

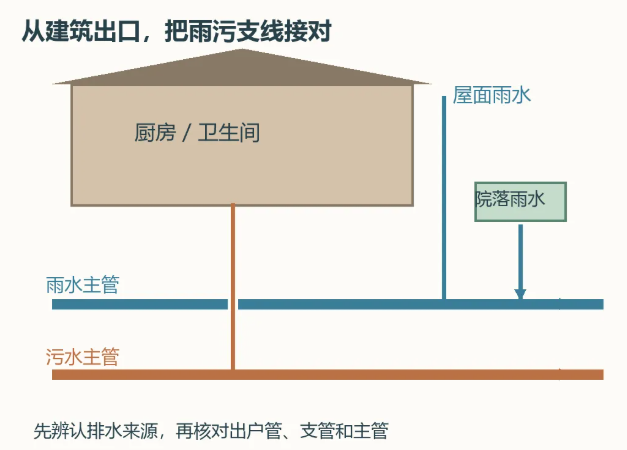

图3|把投诉位置和沿线检测放在一起,决定改接入、改设备,还是改楼内管道。
如果上游供给条件本身不足,需要向接入及市政系统继续查;如果接入正常、泵房出口异常,就把设备状态与控制方式列为重点;如果只有某栋楼表现异常,则进一步核查该楼支管、阀门和立管。投诉分布用于缩小调查范围,工程结论仍由检测和系统分析确定。
旧楼增加新用途时,还应重新核对用水量和峰值。日常办公与餐饮、集中活动的用水节奏不同,原系统“过去够用”不能直接推导“改完也够用”。
供水方案最终应说明:保留哪些设施,处理哪个薄弱环节,是否需要分区,停水影响覆盖到哪里。相比一张笼统的“泵房更新”清单,这些信息更能解释投入的作用。
把处理动作与原因对应,避免只会“换大”
查明原因后,处理强度可以有很大差别。阀门或控制状态异常,可能首先需要维护与调试;局部管段阻力或损坏明显,研究相应修复、更换;需求发生较大变化,才进一步核算设备与系统能力。将这些动作写成不同选项,可以避免小问题被扩大成整套更新,也避免大问题只换一个零件。
分区也值得单独比较。不同楼栋、楼层的需求与条件差异较大时,应研究是否需要调整分区及控制,不能仅通过不断提高统一供水压力满足最不利位置。上游能力、末端使用以及较低位置的承压条件,需要放在同一个系统中核对。
拟定方案时,画出“继续使用、局部处理、拟更换、待核查”四类位置,并在更换部位旁写一句原因。这样项目讨论可以直接问:为什么改泵组而不是这一段管?为什么此处保留?下一步需要补什么数据?图上哪些属于确定内容、哪些仍在核查,也就清楚了。
用高峰使用复核,交接到具体设施
改造后的观察应覆盖原问题常出现的时段与位置。原来是早晚高层住户反映异常,就不能只在低峰时段检查一层。使用人数和运行安排变化较大时,也要一并记录,避免把需求减少误当成改造效果。
交接清单可按设施接口拆开:接入点、泵房、楼内公共管道、计量与阀门分别由谁管理,停水通知怎样发出,故障联系谁。产权边界和维护责任应按实际安排明确,不在工程竣工后再让住户逐个单位寻找负责人。
四、设备布置:把检修和更换的路一起留出来
设备间布置常有一个陷阱:平面图上设备都放得下,实际更换时却搬不出来。门洞太小、转角过窄、管线挡住拆卸方向,都可能让一次普通维修变成拆墙施工。
拿设备布置图,可以补画两类范围:设备日常操作与检修的空间,以及整机或主要部件运出的路径。再沿这条路径看门、走廊、转角、吊装位置和室外接车点。

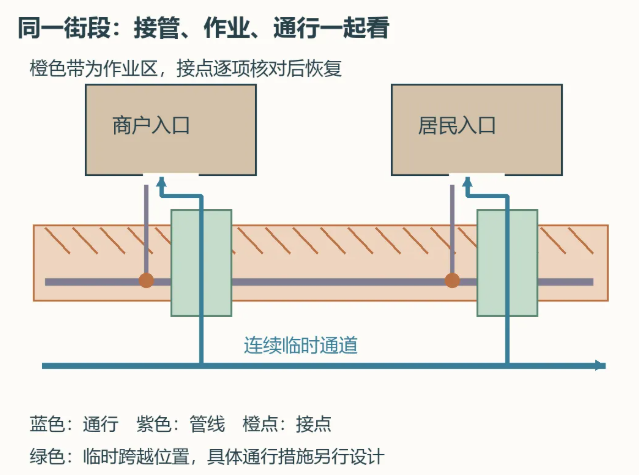

图4|设备占地之外,还需留出操作面、拆卸面和运出路径。
对泵组、配电设施和建筑机电设备,局部更新与整套更换都可能成立。判断时要同时看剩余部件状态、控制兼容性、备件、能耗和维修条件。更换一个核心部件后,如果其他部分无法配合,原先看似节省的做法也会增加后续投入。
设备位置还影响周边生活。噪声、振动、排风和检修人员进出应在布置阶段处理;靠近管线接入点能缩短连接,但不一定就是最合适的位置。把检修路线绕开主要公共活动空间,有时比把设备藏得更深更实用。
同一个机房,检查三条不同的路线
第一条是工作人员日常到设备前操作的路线,第二条是维修时工具和部件到达的位置,第三条是大件更换时运到室外的路线。三条路线需要的空间并不相同,只留下一条“人能挤过去”的缝,不代表能够维护。
以泵组为例,可以在平面上标出需要检修的一侧,再按拟用设备资料核对拆卸方向;控制柜看操作与开门空间;上方管线则在剖面里检查是否妨碍起吊或部件取出。这里不预设统一距离,具体范围应跟实际设备和专业要求对应。
室外也要检查。机房门外若是高台阶、狭窄花池或固定围栏,室内留出的运出通道仍可能在最后几米中断。与其使用后再拆景观,不如在设计时预留可实施的搬运、吊装或拆卸方案。
设备更新清单可以同时写“替换对象”和“必要配套”。新设备是否需要改基础、调整连接、更新控制、处理振动,配套是否已计入费用;这些内容遗漏,容易出现设备买到了,却装不上或用不顺的情况。
五、分段施工:每完成一段,就恢复一个能使用的单元
老社区边住边改,分期不能只沿投资额度切开。适合的分段,需要同时满足施工操作、临时通行和服务恢复。
可以先把整条街划成几个作业段:一段施工时,保留另一侧或相邻道路的通行;支管与必要接入完成、检查合格后,恢复该段服务,再转入下一段。涉及停水、停电等切换的安排由相应专业单位确定,居民与商户需要提前知道影响时间和替代安排。

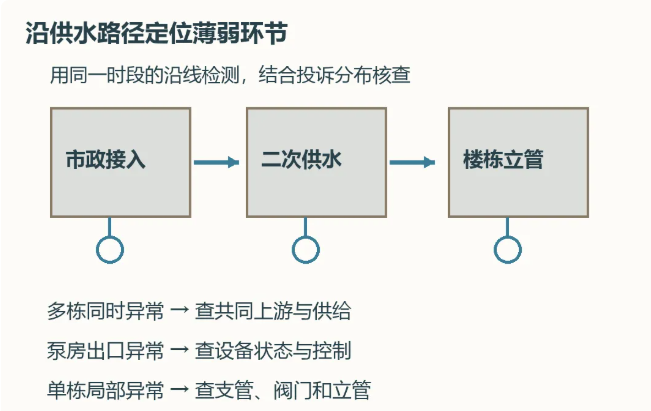

图5|地下工作与必要接入完成后再恢复面层,避免刚铺好又开挖。
项目协调时,把供水、排水、电力、通信与路面恢复放进同一份进度安排。不是要求所有单位永远同时施工,而是明确谁必须先完成、谁可以穿插、哪个节点以后不宜再开挖。
分段表可以直接写成“段落—完成条件—恢复服务—下一段启动”。如果第一段必须等尚未落实的二期泵房才能使用,就应重新调整首期范围。
交付时再回到最初的问题:积水是否改善,高楼层的用水是否恢复,设备能否维护,道路是否还存在待接管线。传感器和监测平台适合帮助发现异常,但报警后仍要有人接单、核查和处理,不能把有数据当成问题已经解决。
用一段街道演示施工与恢复的衔接
把临街建筑出入口、交叉口和管线节点叠在一起,选择能够组织作业且便于恢复的分段。第1段先完成现场核查与必要临时安排,地下作业期间保留明确通行路线;相关接入、检查完成后,再恢复该段。第2段启动条件可以包括第1段已恢复通行、需要借用的作业面已经腾出。
分段并不意味着每段都完整复制一遍流程。有些贯通管线需要跨段协调,有些交叉口必须单独安排施工窗口。进度图要表达这些依赖,不能把几条专业进度线平行放在一起,就当作完成了统筹。
对于暂时不能退出的旧系统,还需单列切换安排。新系统具备什么条件才能切入,原系统何时隔离,若切换未能达到预期怎样维持必要服务,由相应专业单位明确。项目管理层至少应拿到影响对象、作业窗口、通知责任和应急联系,而不只是一个开工日期。
最后把恢复条件写得能核对:这段铺装下面是否还留有必做的接入,临时设施是否撤除,井盖和路面是否衔接,商户及居民入口是否恢复。一个作业段真正完成,应当同时意味着工程到位、必要服务恢复、后续责任有人接住。
最终把三个专业接到一张工作图上
仍以这条街为例,排水单位需要明确旧支管接入在哪里,供水单位需要说明哪段可保留、哪段需切换,路面恢复则等待地下必做事项完成。共同工作图可以给各项工作标一个编号,并将交叉位置单独放大。
图6|以一侧作业为例,同时看地下接点、地面作业范围和商户到达。
这张图的检查顺序可以从使用者开始:门能否到达,再看作业面是否够用,接着看地下接入和恢复是否有遗漏。临时通道跨越作业区的位置,需要专项安排,不能只在沟槽上画一根箭头就当作通行条件成立。
工作记录则写清“谁做、什么时候交接、由谁确认下一步”。比如某接点尚未完成,就不能把对应区域记为可永久恢复;若现场查出新问题,及时更新该点的处理范围与后续计划。比起让各专业分别宣布完成百分之多少,这种按位置核对的方法更容易发现遗漏,也更便于居民和商户理解何时恢复使用。
