老化的管网不会等你 改造优先级怎么排?
发布日期:2026-09-02 浏览量:941
“十五五”期间全国将建设改造城市地下管网约 77 万公里,其中供水管网约 17.5 万公里。但改造不是“雨露均沾”——先改谁、后改谁,决定了几十亿资金花得值不值。本文给出一套可落地的改造优先级排序方法:评估台账、评分规则、滚动计划、改造标准、考核指标。
管网的“账”,迟早要还

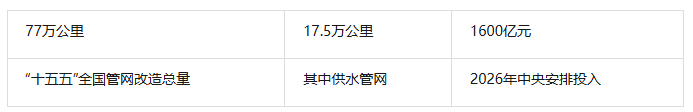

先看一组数字:《城市更新“十五五”规划》明确,“十五五”期间全国建设改造城市地下管网约 77 万公里,其中供水管网约 17.5 万公里;2026 年已安排 1600 亿元加快补齐城市地下管网建设短板(据新华网、中国政府网发布)。
但改造不是“雨露均沾”。管网里程有限、资金有限、施工窗口有限,先改谁、后改谁,直接决定几十亿资金花得值不值。上期聊完爆管应急,这期讲预防——老化的管网不会等你,改造优先级必须排好队。
第一步:先摸“家底”,建评估台账

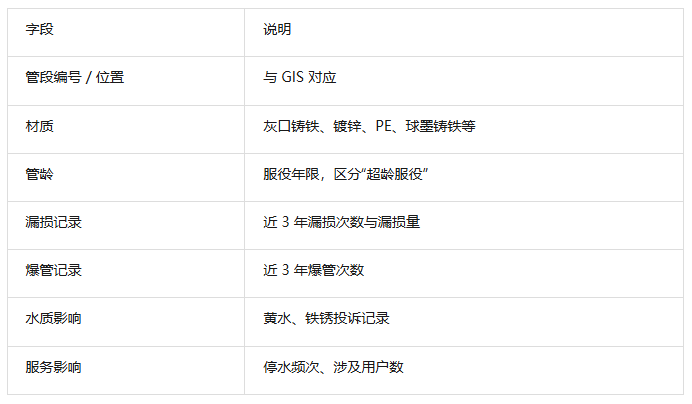

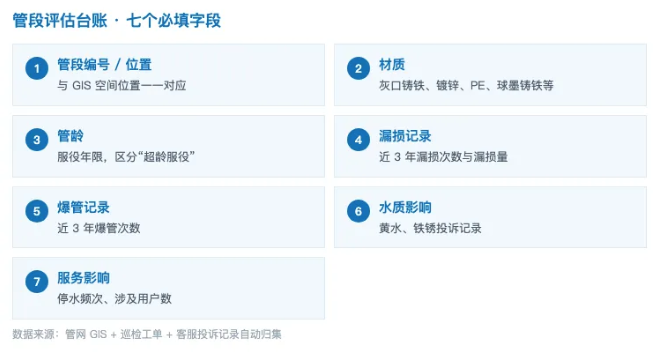

没有台账,改造就是凭感觉。每个管段要建一份评估档案,至少包含七个字段:
案例参考:合肥水务。合肥水务的经验是“系统评估、精准锁定”——把使用年限久、材质差、漏损频发的高风险管段筛出来优先改造(据人民网安徽报道)。
系统支撑:台账不只靠纸质档案,管网 GIS 是底座——管段编号、材质、管龄与地图空间位置一一对应;巡检 APP 与工单系统把每次漏损、爆管、投诉自动回写台账,做到“评改前数据鲜活、改造后数据同步”。
第二步:定评分规则(权重写清楚)

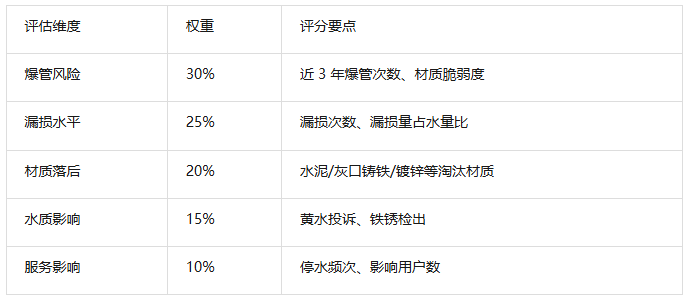

评估字段有了,还要有统一评分,否则各片区各说各话。参考权重如下:
总分 = 各维度得分 × 权重之和,按分区排序,得分高的先改。权重公开、口径统一,各片区才认账。
系统支撑:评分规则可以在管网 GIS 中固化为评估模型——台账字段自动取数、按权重算分、按分区一键排序,避免人工打分“口径漂移”;评分结果同步进项目库,成为滚动计划的直接输入。
第三步:改造排序与滚动计划

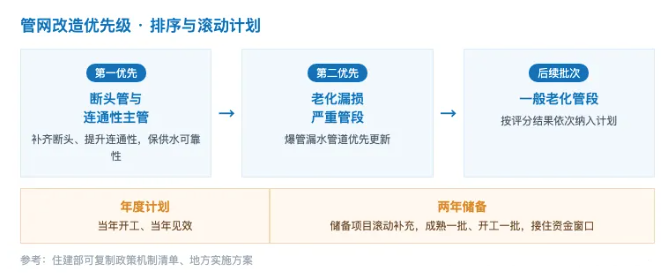

评分定“先改谁”,排序定“怎么排”。参考地方实践,优先级顺序一般为:
1. 断头管与连通性主管:补齐断头、提升管网连通性,是提高供水可靠性的关键(据丰城实施方案);
2. 老化漏损严重管段:爆管和漏水管道优先更新(据住建部可复制政策机制清单);
3. 一般老化管段:按评分顺序纳入后续批次。
计划按“三年滚动”编制:年度计划 + 两年储备,成熟一批开工一批,避免“一年全铺开、资金断档”。
第四步:立规范(改造标准)
- 管材:优先选用球墨铸铁管、钢管、薄壁不锈钢等优质管材,从源头降低漏损、提升防腐抗爆能力(据住建部可复制清单,玉溪经验);
- 工艺:总结推广非开挖修复技术在老旧管网改造中的应用,减少开挖扰民(据住建部可复制清单);
- 验收:改造完成须做水压试验、冲洗消毒、水质检测,合格后并网。

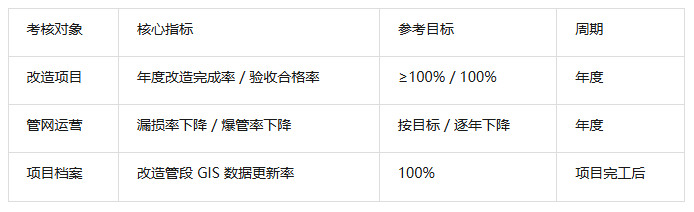

第五步:设考核(指标怎么定)
改造不是“花了多少钱”,而是“管好每一米管网”
给同行的四点建议
1. 台账先于改造:改造立项前先建全管段评估台账,避免“拍脑袋排序”;
2. 评分规则公开:权重和评分标准让各片区认账,减少争议;
3. 滚动计划保资金:用“年度 + 储备”两本账接住资金窗口,防止断档;
4. 借政策窗口:当前中央和专项债资金支持力度大,优先把成熟项目推上去。
别踩的三个坑
1. 重改轻评:不评估就开工,钱花在“看起来旧”的管段上;
2. 一次铺开:多标段同时开工,资金和施工力量两头吃紧;
3. 改完不管数据:改造完 GIS 不更新,等于白改。
结语
老化的管网不会等你,但改造的顺序可以排好。台账、评分、滚动计划、标准、考核五件事做扎实,每一米管网改造都花在刀刃上。
