室外综合管网施工避让原则|一文读懂,杜绝地下管线冲突
发布日期:2026-03-30 浏览量:2142
城市地下管网,是维系城市正常运转的“隐形生命线”,涵盖给水、排水、燃气、电力、电信等各类管线,如同城市的“毛细血管”,支撑着居民生活与产业发展。但在室外综合管网施工过程中,管线平面冲突、高程重叠、后期检修不便等难题频发,不仅延误工期、增加施工成本,更可能留下管网泄漏、运行故障等安全隐患。
破解地下空间利用的矛盾,降低施工安全风险,保障管网长期有序运行,核心关键就在于严格遵循施工避让原则。其本质的逻辑的是通过科学的“优先级排序”,合理统筹管线在平面布局、高程排布及垂直交叉节点的空间位置,化解各类管线的空间冲突,让每一根管线都能“各安其位、互不干扰”,既兼顾施工便捷性,也为后期维护筑牢基础。

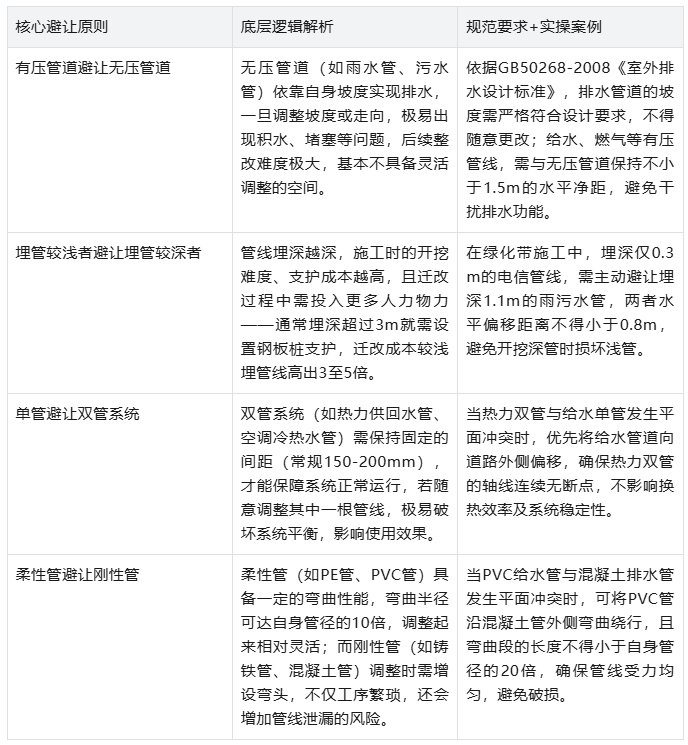

平面协调原则:
横向布局,谁难调谁优先
特别提醒:电力与电信管线需严格遵循“东/南侧布电力、西/北侧布电信”的原则,两者水平净距不得小于0.8m,有效规避电磁干扰,保障管线运行安全。
高程协调原则:竖向排布,谁不动谁先定

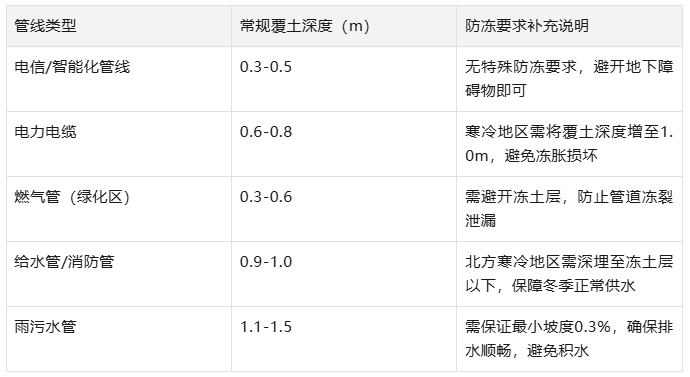

高程协调,也就是管线埋深的先后排序,核心逻辑是“谁的标高无法调整、谁的调整影响更大,就优先确定谁的标高”。结合施工实操,分为基础避让规则、衍生优化原则,还有可直接对照使用的管线覆土深度参考,实用性拉满!
压力管避让重力自流管线:重力流管线(主要是排水管)的高程由市政接口标高固定,无法随意调整;而给水管等压力管可通过加压泵灵活调整高程,无需改动核心排水系统,优先配合重力流管线排布。
可弯曲管避让不易弯曲管:钢管等刚性管线调整时需焊接弯头,工序复杂、耗时耗力;PE管等柔性管线可直接弯曲,无需额外加工,合理调整可节省30%以上的施工工期。
分支管避让主干管:主干管(如DN800给水管)承担着区域内90%以上的介质输送任务,迁改时需中断区域供应,影响范围广、成本高;分支管(如DN100给水管)可临时接驳,调整成本低,优先避让主干管。
小管径避让大管径:大管径管道(如DN1200排水管)开挖面宽度可达3m,施工难度大、迁改成本高;小管径管线(如DN150燃气管)开挖面仅0.8m,灵活度高,可优先调整位置。
新建管避让原有管:原有管线迁改需申请停气、停水,不仅流程繁琐,还会影响周边居民生活,民生影响成本高达10万元/天,新建管线需优先绕行,最大限度减少对既有管网的扰动。
同类管线集中布置:将给水、消防管(常规埋深0.9m)集中排列,采用联合开挖槽(宽度2.5m),可减少多次开挖的工作量,降低40%的开挖成本,同时便于后期集中维护。
施工量小避让施工量大:小管径电缆(施工效率约50m/天)避让大管径热力管(施工效率约15m/天),可减少大型施工机械二次进场,缩短施工周期,降低机械使用成本。
易检修管优先占位:燃气管需每月巡检,优先布设在人行道下方,避开车行道,且与检修管井保持不小于1.2m的距离,方便后期巡检、维修,减少道路开挖对交通的影响。
交叉布置原则:
垂直交叉,守住安全底线
管线垂直交叉时,既要严格遵循优先级排序,更要规避安全隐患,以下3点核心要求必须严格执行,杜绝违规施工留下的安全漏洞。
(一)垂直排序优先级(从上至下,记准顺序不踩坑)
1.热力管道:运行温度可达120-150℃,需避开下方易燃管线,与燃气管道的垂直净距不得小于0.5m,防止高温引发燃气管道老化泄漏。
2.燃气管道:可燃气体易在上部聚集,需优先布置在上方,与给水管道的垂直净距不小于0.15m,避免燃气泄漏污染水源。
3.电力管道:运行过程中会产生热量,需位于热力管道下方0.5m以上,与燃气管道的垂直净距不小于0.3m,防止高温和电磁干扰影响安全。
4.给水管道:清洁水源需避开污水污染,需布置在排水管上方,垂直净距不小于0.4m,防止污水渗漏污染给水。
5.排水管道:无压管的标高为整个交叉节点的基准,其他所有管线均围绕其调整高程,不得影响排水功能。
(二)严禁与限制(红线条款,绝对不能碰)
禁止垂直重叠直埋:多根管线垂直重叠布置,会导致后期检修时,需拆除上层所有管线才能触及下层管线,维修成本大幅增加80%,且极易损坏其他管线。
燃气管道禁止位于热力管下方:热力管道的高温会加速燃气管道老化、腐蚀,极易引发燃气泄漏,引发爆炸、火灾等安全事故。
交叉点必须设置标识桩:在管线交叉处设置永久标识桩,清晰标注管线类型、高程及走向,方便后期巡检、维修,避免施工时误挖损坏管线。
(三)典型交叉场景解决方案(直接套用,高效避坑)
场景:雨水管(无压管线、埋深较深)与给水管(有压管线、埋深较浅)垂直交叉,出现高程冲突。
解决方案:将给水管布置在雨水管上方,两者垂直净距不小于0.5m;给水管外侧增设防腐套管,防止雨水渗漏腐蚀管道;在交叉点两侧5m范围内,对土壤进行夯实处理,避免后期沉降导致管线接口泄漏,保障管网运行安全。
掌握核心逻辑,
轻松搞定管网避让
室外综合管网施工避让,核心逻辑其实很简单——优先保障难调整、影响大、关乎安全的管线。平面布局看“难调让易调”,优先让调整成本高、难度大的管线占位;高程排布看“固定让灵活”,以无法调整的重力流管线为基准,统筹其他管线埋深;垂直交叉看“安全排顺序”,严格遵循优先级,守住安全底线。
遵循以上准则,既能有效化解管线冲突,降低施工风险和成本,也能保障管网长期有序运行,为城市“生命线”筑牢安全屏障。收藏本文,施工时直接对照使用,避开所有避让误区!
