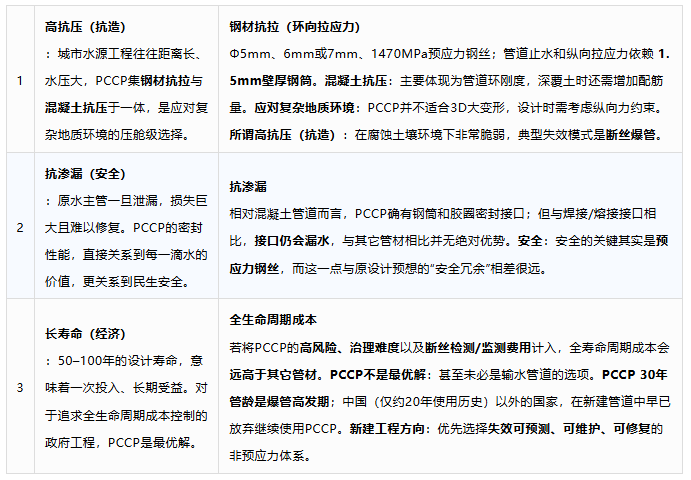

管材分流与PCCP惯性 — 从华中某原水管道工程看我国输水管材选型的现实与盲区
发布日期:2026-03-25 浏览量:1673
1.材料账本 — 一个项目的选材结构如何“说真话”
围绕该原水主管工程,公开招采信息至少包含三类与主干管直接相关的管材标段:PCCP及管件、球墨铸铁管及管件、内外涂环氧树脂钢管及管件。其中,PCCP标段中标金额披露为9942.75万元(对应投标报价99427500.40元)。 球墨铸铁管标段披露投标报价57818964.04元(约5781.90万元)。 内外涂环氧树脂钢管标段披露投标报价44630945.07元(约4463.09万元)。
说明:下表的“占比”以这三类管材标段金额合计为口径,用于刻画“选材格局”,不等同于工程总投资的构成比例。
1)三类管材金额与占比(按公开标段估算)
2)“宣传叙事”与“采购现实”的并置

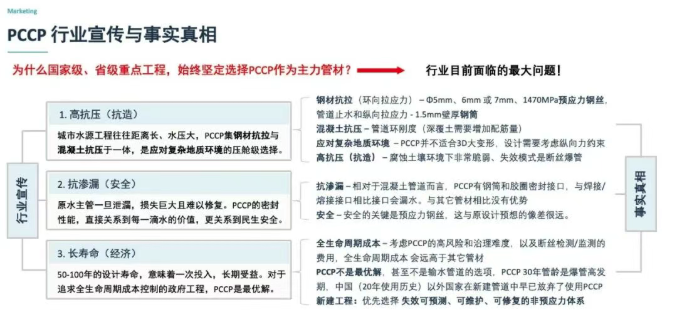

从同源材料中可以看到对PCCP的典型宣传话术:以“高抗压(抗造)、抗渗漏(安全)、长寿命(经济)”三段论解释其在国家级、省级重点工程中“坚定作为主力管材”的合理性,并进一步延伸到“智慧管网、监测标配”等叙事。
行业目前面临的最大问题 - PCCP依然是国家级、省级重点工程的主力管材?
但采购现实同时告诉我们:球墨与钢管并未被边缘化,而是与PCCP共同承担原水主干的不同区段。这意味着业主端已在事实上进行“风险分区—材料分配”:并非相信某一种材料能覆盖所有工况,而是用材料组合对冲不确定性。
这一点很关键:当一个工程已经在招采层面形成“组合拳”,继续用单一材料的优点叙事去解释全部决策,就会遮蔽真正的因果链条。
2.惯性机制 — PCCP为何仍占近半?
若将“PCCP占比高”简单归因于“更强、更耐久、更经济”,会留下明显逻辑漏洞:同一工程为何仍要配置相当规模的钢管与球墨?真正驱动PCCP在新建端保持高占比的,往往是路径依赖 + 风险外部化 + 信息不对称的合力,而非材料指标的单维最优。
1)时间轴误判:引进≠规模化,规模化≠可治理

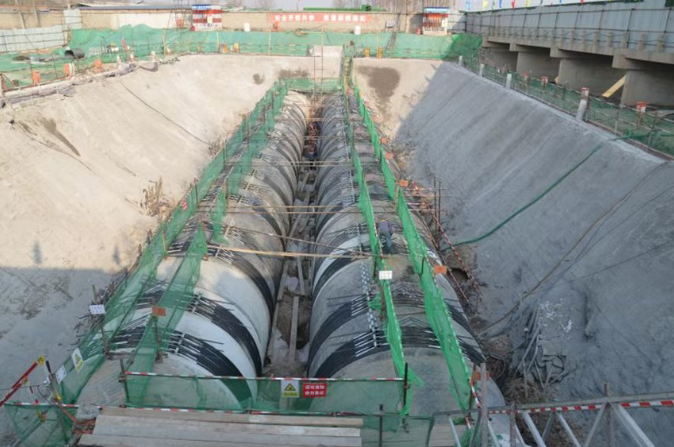

国内常把“引进三十余年”误读为“风险已被充分消化”。但你强调的事实更接近工程实际:大规模应用只有二十余年,行业并未完整穿越一个“高风险管龄窗口期”。以南水北调中线北京段为例,公开研究已明确该段以双排、4m直径(DN4000级)PCCP为主,PCCP管道工程总长约56.4 km、约2.2万节,并在运行中部署断丝实时监测系统(AFO),结合全线电磁探测定位断丝与裂缝后进入检修加固。更具冲击力的是:AFO实时监测数据表明,该工程在2017—2024年统计区间内断丝总数已达“6000余次”,且在更长运行窗口(2015—2024)内监测到“8000余次断丝”。这类事实的意义不在于“PCCP一定会坏”,而在于:当示范工程必须把“在线监测—停水电磁检测—修复加固”作为运行常态的一部分时,新建端仍把PCCP叙事为‘低运维成本’就需要被重新核算。
2)信息不对称:风险认知被“营销语法”替代
同一份招采材料中,既出现“寿命长、运维成本低”的表述,也隐含“监测成为标配”的判断。两者组合后,会自然滑向一个国内常见谬误:只要有断丝在线监测,就能保障新建PCCP的安全运行。
问题在于,监测提升的是“信息可见度”,并不能把失效机理改写为“可100%预测”。AFO研究本身就显示断丝与水温、工况日、压力波动等存在显著耦合关系,这意味着风险暴露具有情景依赖性,不可能被一句“装了系统就安全”所消解。
更深层的矛盾是数据口径割裂:有文献按工程应用统计“已敷设近2万km”,而业内(你指出)按产业与项目累计口径认为PCP/PCCP安装长度已超过5万公里。两种口径差异本身,就是“台账缺位”的证据:当连存量规模都缺乏权威可核验的统一口径时,风险识别必然被碎片化信息牵引,进而被宣传叙事覆盖。
3)能力结构失衡:PCCP“会用”,钢管“不会用”
当设计院与施工链条长期围绕PCCP形成成熟范式,“可设计性”容易被误当“可治理性”。相反,输水钢管体系要求更系统的工程能力:内外防腐分区、阴极保护策略、焊接质量控制与无损检测、附属构筑物与接口协同、全寿命资产管理等。能力短板会把选材决策推回到“最熟悉的方案”。
这就解释了一个关键现实:由于信息不对称导致风险认识不足,设计上仍沿用既有经验;而钢管设计经验缺乏,使得项目在不确定性面前更倾向继续大规模采用PCCP。它并非“行业不懂风险”,而是“行业尚未着眼于风险治理能力”。
该项目中钢管与球墨铸铁管的进入,确实反映了选材正在发生“边际转向”;但只要PCCP仍占近半,且仍被叙事为“主力管材”,就说明转向尚未完成。更严峻的是:一旦行业默认“PCCP需要在线断丝监测才算安全”,其潜台词就是PCCP的风险敞口更大,而新建端继续扩大增量等于把未来治理负担提前锁定。
1)把“监测兜底”改写为“治理成本”:北京段给出的现实样本
南水北调北京段的修复加固研究已把治理链条写得很具体:AFO实时监测结合电磁探测确定损坏位置后,修复措施可包括管外预应力加固、管内多层碳纤维布(CFRP)加固、开挖更换、管内穿钢管等。
其中“管内粘贴多层碳纤维布”甚至细化到不同内水压力下的加固层数(如0.8MPa对应7层等)。
这些并非“技术炫耀”,而是成本信号:当监测触发治理、治理再触发检修窗口与组织动员,新建端若仍以“低运维成本”作为卖点,就需要把这一整套治理成本纳入LCC(全寿命周期成本)重新计量。

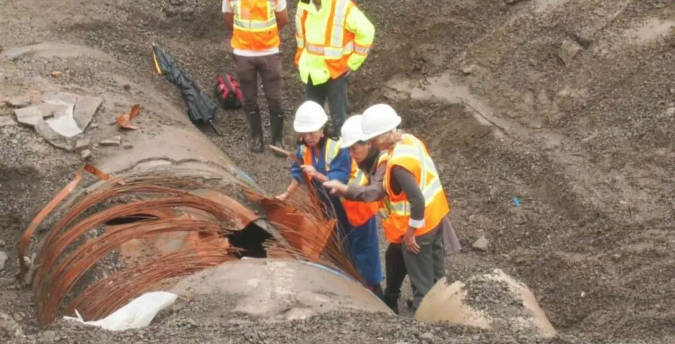

2024年加拿大蒙特利尔PCCP爆管
2)为什么今天新建仍会选PCCP?——把原因说透,才能谈对策
归纳起来,至少有四类机制在同时作用:
评价函数
偏差招标与比选更易量化CAPEX(采购/安装),而难以固化OPEX(检测、监测、停水窗口、应急抢修、加固更新)的预算与问责。
责任链条断裂
建设期决策与运行期风险承担不完全重合,风险成本被时间外部化。
认知与数据缺口
缺乏跨区域可检索的失效数据库与统一台账口径,导致风险认知被营销语法替代。
钢管体系的“可治理性优势”需要以更高的设计、施工与运维能力兑现;当能力不足时,行业会回到熟悉的PCCP路径。
如果不把这些机制拆开,讨论很容易滑回“材料优劣争论”,而忽略真正的行业制度性病灶。
3)从“分流”走向“疏离”:三条可落地的行动线
新建端:建立高后果区段的负面清单
对城市原水主干、跨越/穿越不可停水区段、重大枢纽等高后果通道,将“失效可预测性、可检修性、可修复性”设为硬约束。任何需要以高强度在线监测作为安全前提的材料体系,都不应成为默认选项。
存量端:PCCP台账化与风险分级制度化
台账至少覆盖:管龄、口径、工压、覆土、腐蚀环境、阴保状态、历史断丝/漏失、检测与修复记录、停水条件与旁路能力。没有台账就没有分级;没有分级就只能“平均用力”;平均用力最终必然“关键点漏防”。
产业端:把资源从“证明更好”转向“让其更可管”
无论未来新建是否继续使用PCCP,存量治理都不可回避。行业需要提前做厚检测、监测、非开挖修复与应急抢修的能力供给,避免在未来集中风险窗口期被动挤兑。
这个华中管道项目用招采数据给出一个不容回避的结论:时至今日,我国主要输水干线项目仍在设计、招标并大比例采用PCCP,且其金额占比接近半数。 与此同时,钢管与球墨铸铁管开始分担主干线功能,说明业主端已在用材料组合对冲风险。真正的危险在于:行业一边继续扩大PCCP增量,一边又以“监测标配”消解风险叙事;而南水北调北京段的实践已经表明,AFO监测、电磁检测与修复加固并非“锦上添花”,而是长期运行中绕不开的治理链条。
因此,越是把断丝在线监测视为新建PCCP的必要前提,越是在客观上承认其风险敞口更高;既然风险更高,就更不应在高后果新建工程中默认化。现在需要的不是在材料口号之间摇摆,而是尽快做两件事:对新建端实施PCCP疏离,对存量端建立统一口径的PCCP台账与分级治理。不要等到高风险管龄窗口期到来后,才在事故压力与停水焦虑中仓促补课。
