为什么顶管过程中有两次注浆?

发布日期:2025-12-12 浏览量:3024


1. 顶进过程中的触变泥浆

在顶进过程中,随着距离的增长,管道的摩阻力也随之增大。为了提高顶进施工的效率,在施工过程中尽可能地降低管道外侧的阻力,通常情况下往管外侧喷谢触变泥浆,降低顶进的阻力。

① 触变泥浆系统设置:

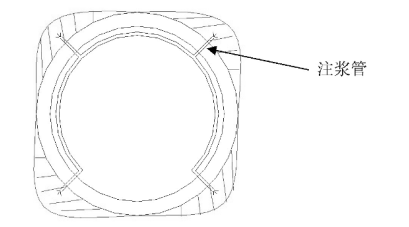

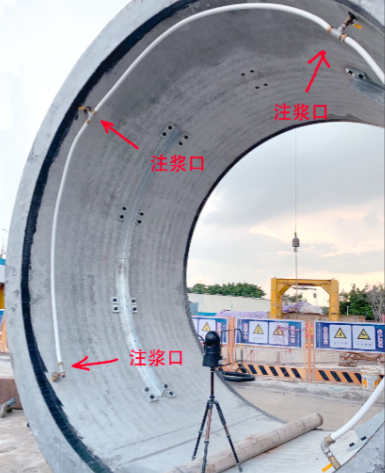

顶进过程中,需要经常进行压触变泥浆工作,以减少顶进的阻力。注浆孔的形状及布置:带注浆管管节的前端布置一道触变泥浆注浆孔,数量为4个,孔的大小呈90度布置经过不断压浆,在管外壁形成一个泥浆套。每三节管设置一节带注浆管,且工作井的出洞口应预埋注浆孔,在管节外壁形成完整的浆套。

② 浆液配置:

触变泥浆系统由拌浆、注浆和管道三部分组成。拌浆是把注浆材料兑水以后再搅拌成所需的浆液(造浆后应静置24小时后方可使用)。注浆是通过注浆泵进行的,根据压力表和流量表,它可以控制注浆的压力(压力控制在水深的1.1~1.2 倍)和注浆量(计量桶控制)。管道分总管和支管,总管安装在管道内一侧,支管则把总管内压送过来的浆液输送到每个注浆孔上去。

触变泥浆的材料应选择经钠化处理的膨润土泥浆材料。触变泥浆可用于粘性土、粉质土和渗透系数不大于10-5m/d的砂性土,渗透系数较大时应另加化学稳定剂。地下水有酸或碱离子时,应就地采用地下水调配触变泥浆。

现场按重量进行泥浆的配制所用的主要材料包括:膨润土(优先选用钠基膨润土):水:Na2CO3:CMC,有时也可以加入其它掺合剂,如废机油、粉煤灰和其它高分子化合物等。材料的配比通常为:水:土=(4~5):1;土:掺合剂=(20~30):1,并根据现场岩土层性质和地下水特征通过现场试验最终调整确定。泥浆应充分搅拌使其水化,搅拌后的触变泥浆应达到以下性能指标:

粘度大于30s;滤失量小于25ml/30min;比重1.1~1.6/cm3;含砂率不大于3%;稳定性静置24小时无离析水;静切力为100Pa;pH小于10。

③ 注浆流程:

造浆静置→注浆→顶管推进(注浆)→顶管停顶→停止注浆。

④ 数量和压力

同步注浆量宜为机尾空隙的3~6倍,沿线补浆量宜为机尾空隙的3~5倍。注浆压力控制在0.3MPa左右。

2. 顶进完成后的泥浆置换

为确保道路安全,顶进结束后需采用泥浆置换工艺把顶进过程注入的膨润土置换出来,以达对管周边土体进行密实。具体方案如下:

① 置换范围:管周与土体的间隙空间(10cm)。

② 材料:采用水泥泵浆进行转换,水灰比1:1,根据需求加入适量速凝剂三乙醇胺(C6H15O3N),水泥采用325号普通硅酸盐水泥。

③ 施工设备:BW-150型触变泥浆泵。

④ 注浆压力:1~2MPa。

⑤ 施工方法:接入DN50mm注浆导管利用管材上预留的注浆孔把浆液输送到每个注浆孔外。
