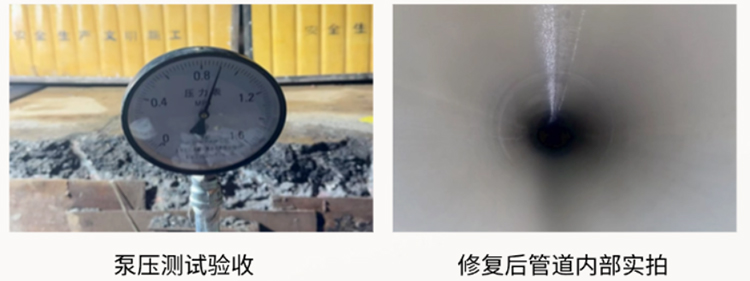

上海供水管道更新修复遭遇“连续过弯” 管康上演“智慧更新”神操作
发布日期:2025-01-13 浏览量:1810
GKS2024SHQJ项目背景:
上海GKS2024SHQJDN700给水管道非开挖修复项目位于立交桥下上下匝道口处,因管段地理位置特殊无法进行开挖换管。

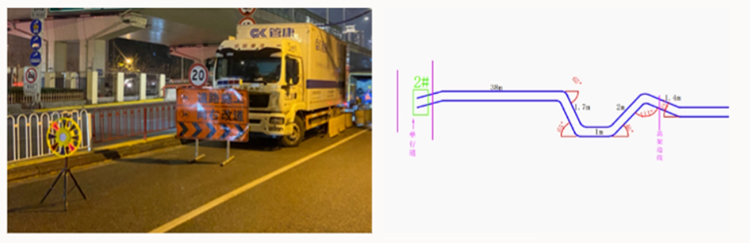

该段管道更新修复需要克服六个弯,其中有两个弯达65°,过弯需要的推力成几何倍数增加。同行业无任何类似管道非开挖修复成功案例。
此项目时间紧、任务重,要求春节前完成供水。
该管段建于20世纪80年代,材质为铸铁管+钢管,管道运行时间较长。为避免爆管风险,改善供水管道健康状况,提高管网安全运行能力,公司多次对该项目进行现场踏勘,对管道情况进行多轮评估,并对多种更新修复方式进行比较,最终选择上海管康对该段管道进行结构非开挖修复.
GKS2024SHQJ供水管道修复工程特点:
面对供水管道中出现多个过弯的情况,上海管康对此高度重视,集合技术、研发、工程各部门多次召开协调会,分析难点,研究对策,制定了完善的技术方案,凭借在工程应用技术上的丰富经验,最终顺利。
克服6个过弯,其中有两个过弯弯度达65°,使项目得以顺利推进,成为供水管道以翻转法工艺进行多次过弯非开挖修复的国内首例。克服了低温条件下的各种障碍,保障热固化工艺的顺利实施,并取得了理想的修复效果。
施工过程无须对桥梁进行专项防护,大大缩减工期,有效节约更新成。
此次更新改造工程,上海管康技术有限公司各部门高效配合,修复270米,整个项目从动工到通水用时7天。提前完成春节前供水的任务。
