培育种子工程、未来工程丨申能海南CZ2海上风电项目国内海上风电最长距离陆对海定向钻回拖成功

发布日期:2025-01-07 浏览量:1751


近日,随着申能海南CZ2海上风电项目首回路海缆保护管缓缓进孔入海,这条在岩土交错地质中穿越的长达1650m、φ813mm“钢铁长龙”破土而出,标志着国内海上风电行业最长距离陆对海定向钻回拖成功,筑牢了基础集团在海底电缆施工领域内的技术领先地位,这是基础集团践行上海建工集团第四次党代会精神,深耕新兴业务,加快打造“第二增长曲线”,培育种子工程、未来工程的又一次生动体现。


工程意义


申能海南CZ2海上风电项目作为海南省“十四五”期间第一批通过自然资源部审批的海上风电项目,基础集团康益海工公司与江苏亨通高压海缆以联合体形式,承接项目35kv与220kv海缆采购及敷设施工工程。项目场址位于儋州市北面海域,水深在15m-25m之间,规划总容量1207MW,本次实施一期海上风电场工程规划容量603MW。申能海南CZ2海上风电项目全容量投产后,每年可为电网提供清洁电能约38.2亿千瓦时、节约标煤115万吨,减少排放氮氧化物约1.4万吨、二氧化碳约299万吨,将满足约200万个三口之家一年的用电需求,将为海南自贸港与“清洁能源岛”建设注入强劲绿色动力。



项目海缆登陆段采用非开挖定向钻的方式敷设至海陆缆转换井内,设计定向钻穿越长度1650m,是国内海上风电行业最长距离的陆对海定向钻,定向钻平面间距4.5m,共两回路,海缆保护管为钢管,管外径为813mm,壁厚20mm,材质为Q355B,定向钻岸侧入土段经过170m破碎玄武岩层,其后依次为凝灰岩、粘土、淤泥地质。

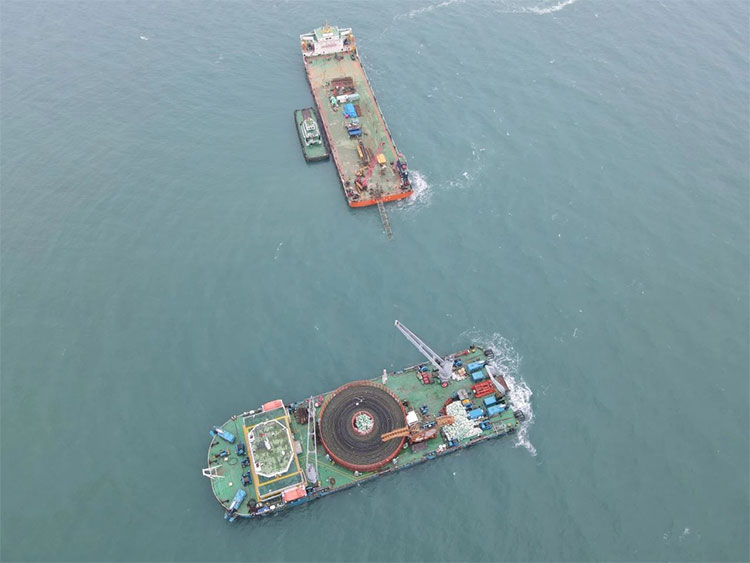

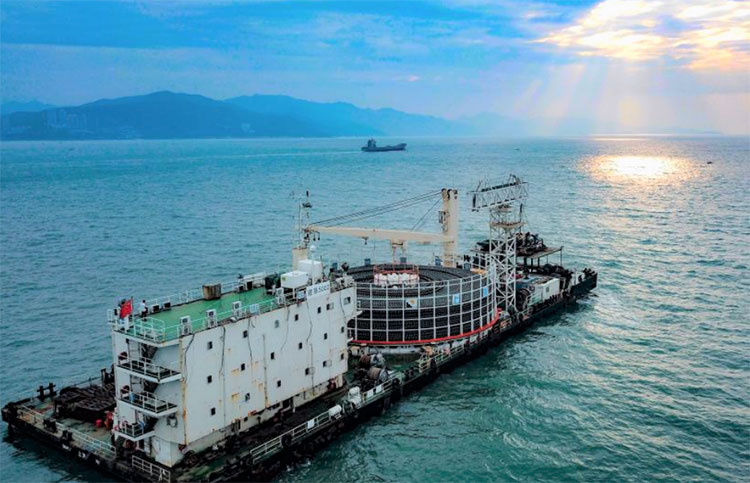

海上管道回拖


面对管径大、距离长,出土点水深26m、潮流急、风浪大,陆地段淤泥、粘土、球状火山岩交错,管道预制长度受限、五接一回拖等技术难题,基础集团的上海市“非开挖建造技术研究中心”和上海市住建委“海上风电场海底电缆敷设工程技术创新中心”的科研攻关团队迎难而上,充分发挥地下工程和海工工程的强大施工技术能力,完成多项关键工艺创新,保障了长距离陆对海定向钻穿越的顺利完成。

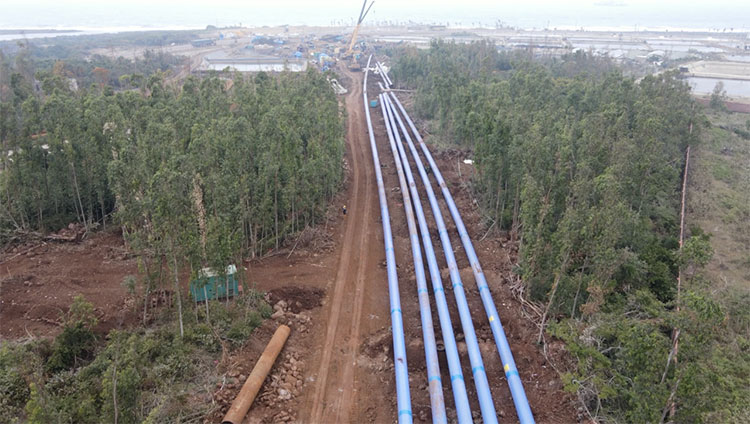

五接一”管道预制

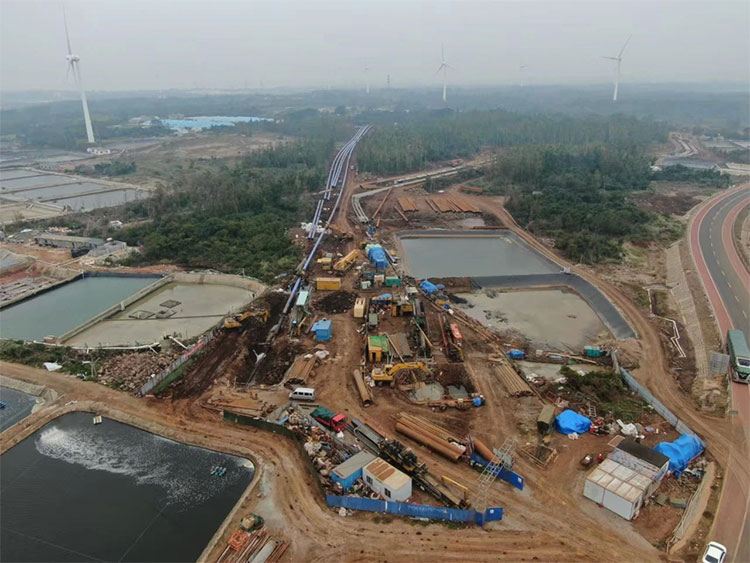

陆上管道回拖

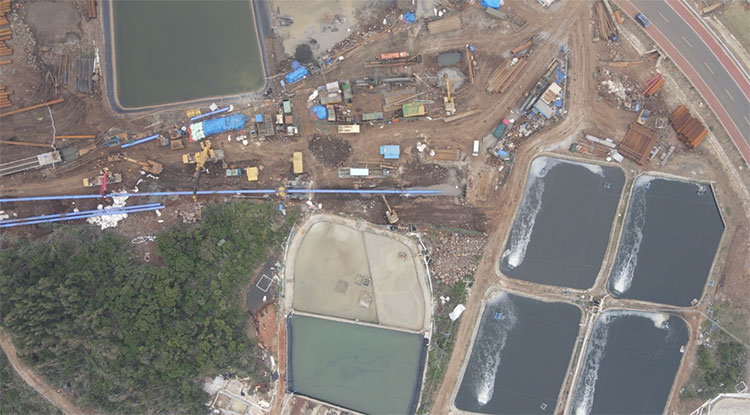

陆上管道入孔

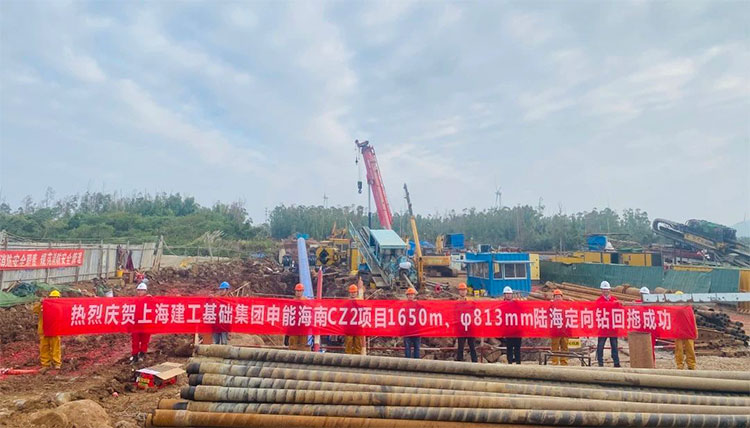

基础集团申能海南CZ2海上风电项目首回路定向钻保护管的成功回拖,为后续220kV海缆登陆施工及项目全容量并网打下了坚实的基础,标志着基础集团陆对海超长距离非开挖定向钻施工能力取得跨越式突破。
