顶管施工穿越黏泥地层:技术挑战与应对策略

发布日期:2024-12-17 浏览量:2910


在现代工程建设中,顶管施工技术发挥着重要作用。然而,当面对黏泥地层时,施工往往面临诸多严峻挑战。本文将深入探讨这些挑战,并揭示相应的应对策略,为工程的顺利推进提供有力支持。


一、技术挑战严峻


顶管施工在穿越黏泥地层时,首先遇到的难题是黏泥的高黏性和低渗透性。


这种特性使得顶管推进阻力大幅增加,施工设备承受巨大压力,容易导致设备故障和损坏。


而且,黏泥的附着力强,容易附着在顶管和施工工具表面,严重影响施工效率和质量。


此外,黏泥地层的稳定性较差,在施工过程中容易出现塌方等安全隐患,给施工人员的生命安全带来威胁。



另外,由于黏泥地层的含水量较高,地下水的处理也成为一个棘手问题。


如果不能有效地控制地下水,不仅会增加施工难度,还可能导致地面沉降等不良后果。

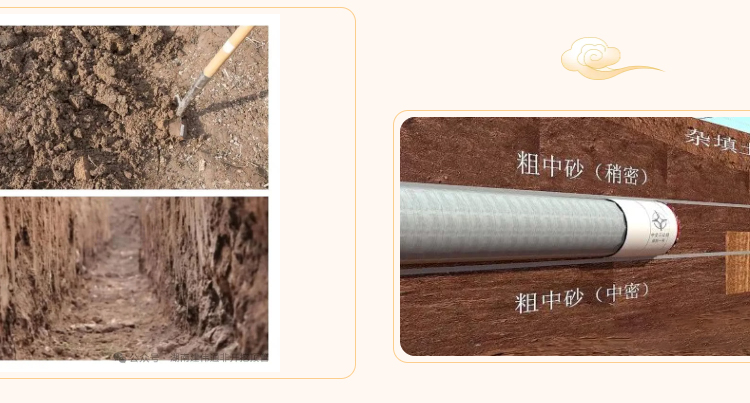

同时,黏泥地层的不均匀性也给施工带来了不确定性。不同区域的黏泥性质可能存在差异,这要求施工团队在施工前进行详细的地质勘察和分析,以制定出更加精准和有效的施工方案。



二、技术疑难


(一)黏泥的特性导致的顶进困难


黏泥具有高黏性和可塑性,这使得顶管机在顶进过程中面临巨大的阻力。


刀盘切削黏泥时,黏泥容易附着在刀盘和刀具上,造成刀盘扭矩增大,甚至可能导致刀盘抱死无法转动。


而且,黏泥的堆积会堵塞排泥管道,影响排泥效果,进而使顶管机前方的压力无法有效释放,进一步阻碍顶进作业。



(二)地层稳定性问题


黏泥地层的自稳性较差,在顶管施工扰动下,容易发生坍塌现象。


尤其是在顶管机周围,由于土体被切削和顶进力的作用,黏泥地层的应力状态发生改变,若不能及时有效地控制,可能引发大面积的坍塌,不仅危及施工安全,还会导致地面沉降,对周边建筑物和地下管线造成严重损害。



(三)纠偏难度大


黏泥地层的特殊性质使得顶管机的纠偏操作变得极为复杂。当顶管机出现偏差需要纠偏时,由于黏泥的黏性阻力,顶管机对纠偏千斤顶的作用力反应迟缓,难以按照预期的方向和角度进行调整。


而且纠偏过程中容易造成黏泥地层的局部挤压和变形,进一步增加了后续施工的难度和不确定性。



三、预防措施


(一)优化顶管机设计


刀盘与刀具选型:


针对黏泥地层,选用具有特殊结构的刀盘,如采用大开口率的刀盘设计,减少黏泥在刀盘上的附着面积。


刀具方面,配备专门的刮刀和撕裂刀,刮刀能够有效地清理刀盘表面的黏泥,撕裂刀则可以更好地破碎黏泥块,提高切削效率。


排泥系统改进:


增大排泥管道的直径,降低排泥阻力。同时,在排泥管道内设置特殊的搅拌装置或高压水射流装置,防止黏泥在管道内淤积。此外,优化排泥泵的性能,提高其对黏泥的输送能力,确保顶管机切削下来的黏泥能够及时顺利地排出。



(二)地层改良预处理

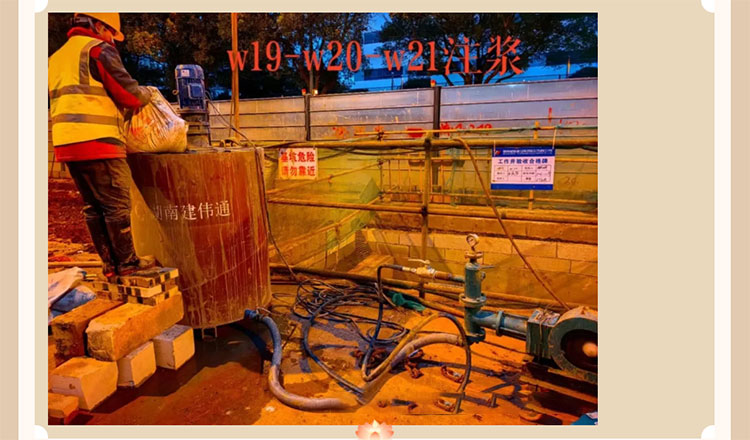

注浆降黏固土:


在顶管施工前,通过钻孔向黏泥地层注入适量的添加剂,如膨润土、水泥浆或化学固化剂等。膨润土可以改善黏泥的流变性能,降低其黏性,使其更容易被切削和排出;水泥浆和化学固化剂则可以提高黏泥地层的强度和自稳性,减少施工过程中的坍塌风险。


土体加固:


采用深层搅拌桩、高压旋喷桩等土体加固技术,对顶管机周围及顶进路径上的黏泥地层进行加固处理。在顶管机始发和接收井周围形成一定范围的加固区域,增强地层的稳定性,为顶管机的进出洞提供安全保障。在顶进过程中,根据需要对局部不稳定区域进行加固,确保顶管施工的顺利进行。



(三)精确的施工参数控制

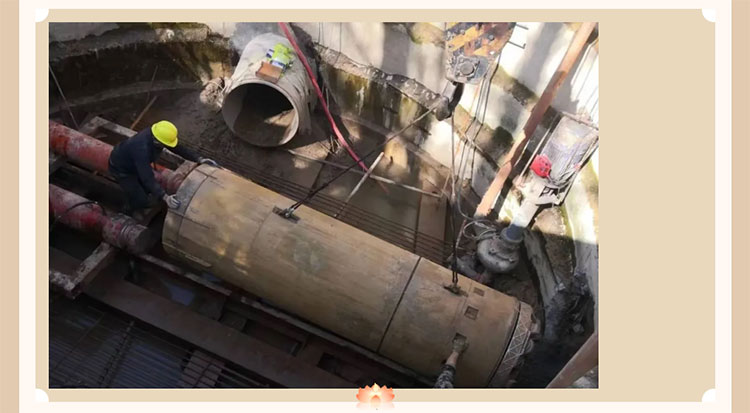

顶进速度控制:


根据黏泥地层的特性和顶管机的性能,合理确定顶进速度。不宜过快,以免引起地层过大的扰动和坍塌;也不宜过慢,防止黏泥在刀盘和管道内过度堆积。通过现场试验和监测数据,不断调整顶进速度,找到最佳的平衡点。


顶力控制:


实时监测顶管机的顶力大小,避免顶力过大导致黏泥地层的破坏和顶管机的损坏。在顶进过程中,根据地层变化情况和顶进阻力的变化,及时调整千斤顶的油压,确保顶力始终处于安全合理的范围内。



四、处置措施


(一)刀盘与排泥管道堵塞处理


刀盘清理:


当发现刀盘扭矩增大或刀盘被黏泥抱死时,立即停止顶进作业。采用高压水射流装置对刀盘进行冲洗,将附着在刀盘和刀具上的黏泥冲刷掉。


如果堵塞情况较为严重,可以人工进入顶管机前方的土仓,使用工具对刀盘进行清理,但在清理过程中要注意采取安全防护措施,防止坍塌事故的发生。


排泥管道疏通:


对于排泥管道堵塞,首先启动排泥管道内的搅拌装置或高压水射流装置进行疏通。


如果仍然无法解决问题,可以将排泥管道拆卸下来,进行人工清理或更换堵塞的管段。在疏通排泥管道后,要对整个排泥系统进行检查和调试,确保其正常运行后再恢复顶进作业。



二)地层坍塌处理


紧急支护:


一旦发现地层坍塌,立即停止顶进,并采取紧急支护措施。在坍塌区域周围打入钢板桩、钢管等支护材料,形成临时支护结构,防止坍塌范围进一步扩大。


同时,对地面沉降进行监测,根据沉降情况采取相应的地面注浆等措施,控制地面沉降。


坍塌修复:


在确保施工安全的前提下,对坍塌区域进行修复。采用注浆加固的方法,将水泥浆或其他加固材料注入坍塌的黏泥地层中,填充空洞,提高地层的强度和自稳性。


在注浆过程中,要合理控制注浆压力和注浆量,避免对周围地层造成新的扰动。修复完成后,经过一段时间的观察和监测,确保地层稳定后再恢复顶进施工。



(三)纠偏问题处理


调整纠偏方案:


当发现常规的纠偏方法难以奏效时,重新评估纠偏方案。根据黏泥地层的特性和顶管机的实际偏差情况,采用更为灵活和精确的纠偏方法。


例如,可以采用多组纠偏千斤顶协同工作,分阶段、小幅度地进行纠偏操作,避免一次性纠偏过大引起地层过度挤压和变形。


辅助纠偏措施:


在纠偏过程中,可以结合地层改良技术,在顶管机需要偏移的一侧注入添加剂或进行局部土体加固,改变该侧黏泥地层的力学性能,使顶管机更容易按照预期方向进行纠偏。


同时,利用导向系统实时监测纠偏效果,根据监测数据及时调整纠偏参数,确保顶管机能够准确地回到设计轴线。



五、预防在前精细处置


通过以上针对顶管施工穿越黏泥地层的技术疑难分析,以及相应的预防和处置措施的实施,可以有效地提高顶管施工在黏泥地层中的安全性和施工效率,确保工程顺利进行。
