220千伏华为供电配套项目水平顶管正式启动

发布日期:2023-06-12 浏览量:1109

6月4日,220千伏华为供电配套项目顶管施工正式启动,进入冲刺阶段。

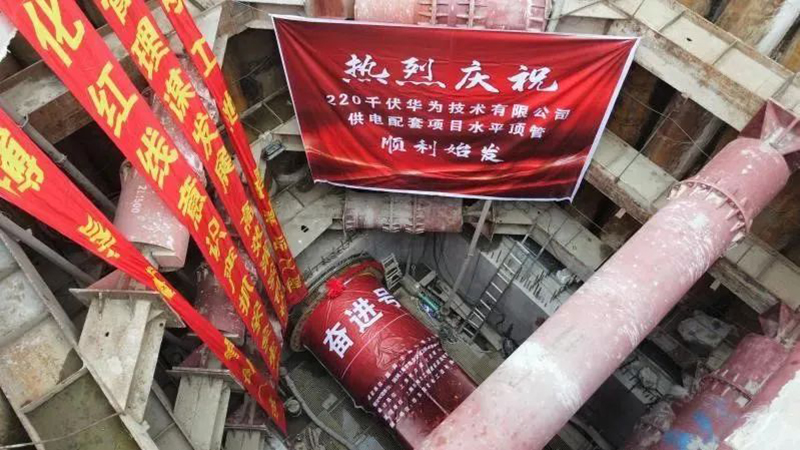

该项目的顶管施工总长度达到350米,超越了以往非开挖项目顶管的距离,无法使用水平定向钻,因此华东送变电工程有限公司首次采用“水平顶管+新型机械泥水平衡顶管掘进机”的方式进行顶管施工,通过掘进机“打头阵”注入水与软土地基形成泥浆,从2号井地下推进钢管,最终将形成一条长达数百米的管道通道,有效克服施工困境,多措并举完成建设任务。



下一步,项目部将积极配合上海电力公司基建“六精四化”工作部署要求,按顶管工艺顺序实施钻孔、推管、注浆、拆管等阶段,设置严格的施工区域管控措施,并配备专业的技术人员进行全程监控和操作,确保为期一个月的顶管施工顺利进行。
